各工事の施工の流れ

工事着工前から仕事は存在します。

書類作成や図面・見積書精査など、

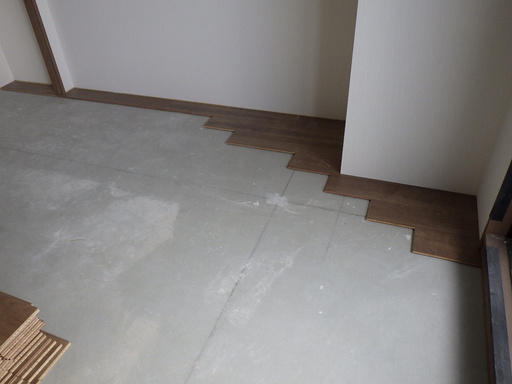

現場監督は準備工事から仕事は始まります。

今回はRC造マンションです。

仕組みなど詳細を解説します。

理解しておきましょう。

クリック

工事中にはいろんな検査が

             存在します。

各工事をクリックすると

施工の流れの詳細ページに移動します。

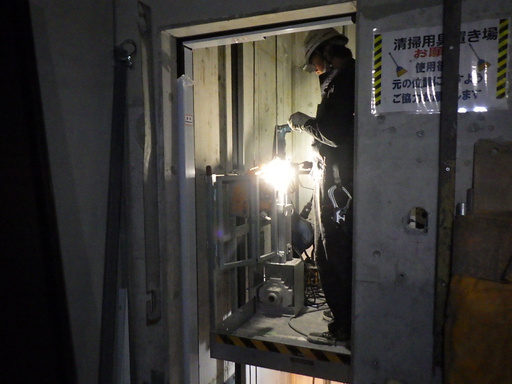

現場監督

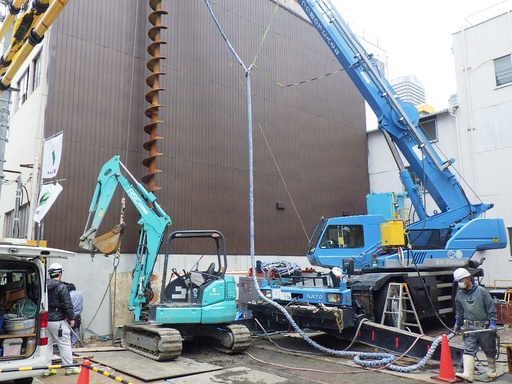

準備工事

書類作成

現場監督は工事着工前から

仕事が始まります。

何事も準備は大切です。

しっかり準備しましょう。

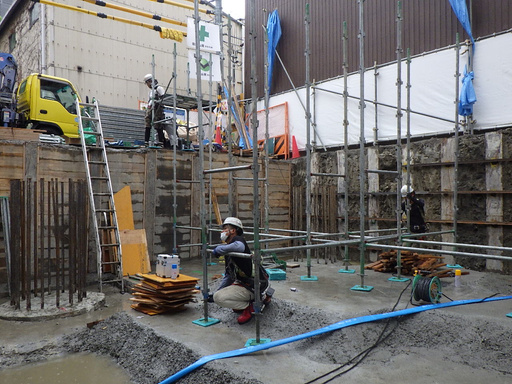

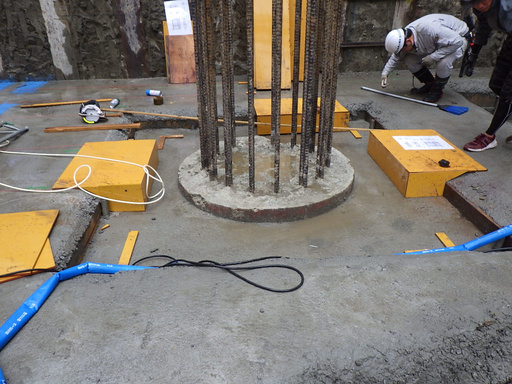

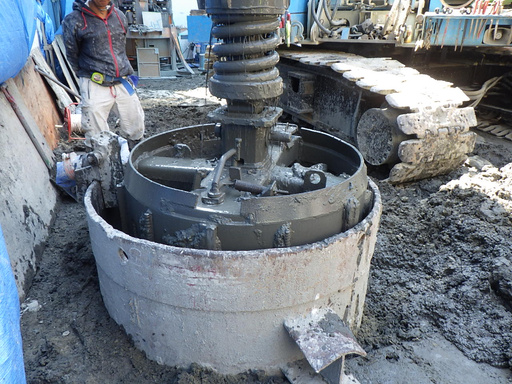

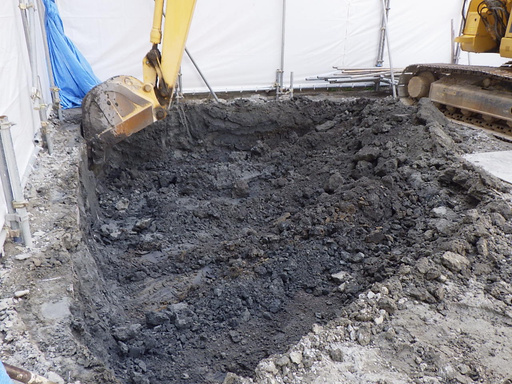

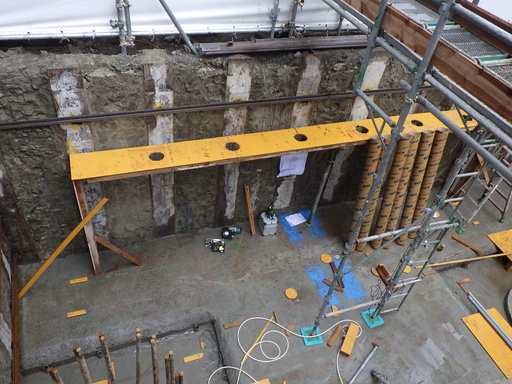

基礎工事

施工計画書

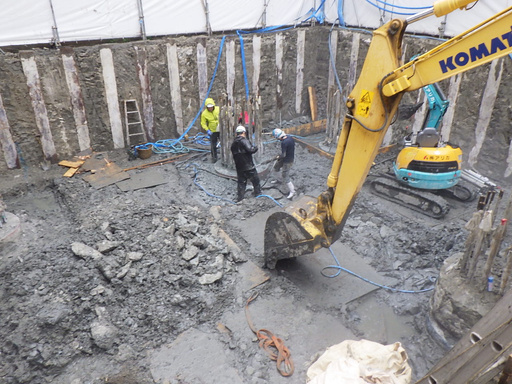

工 程 表

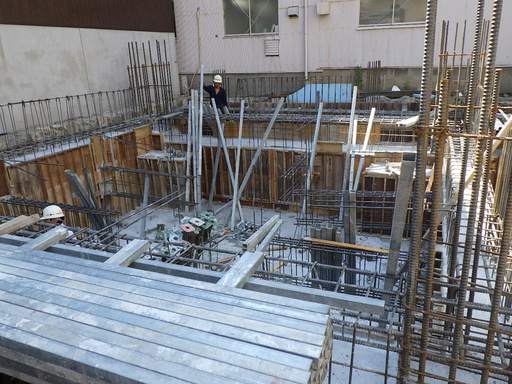

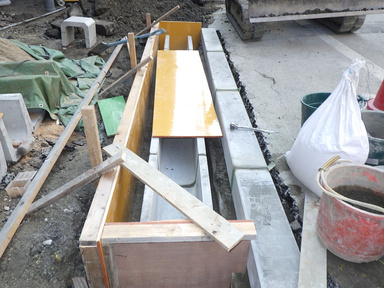

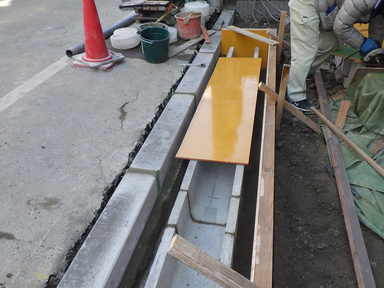

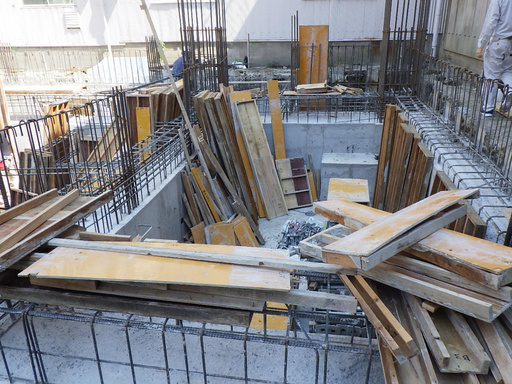

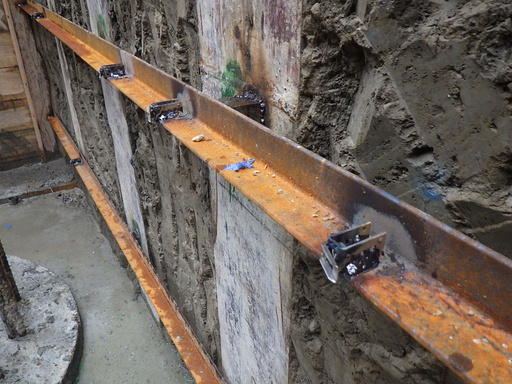

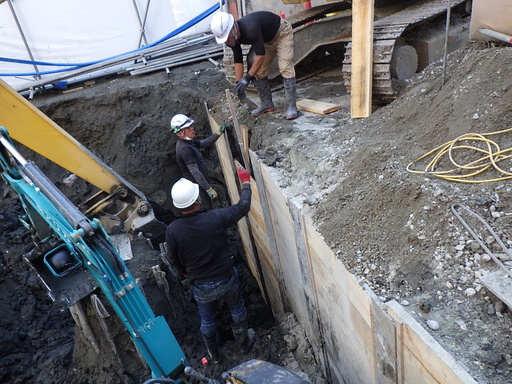

底受型枠

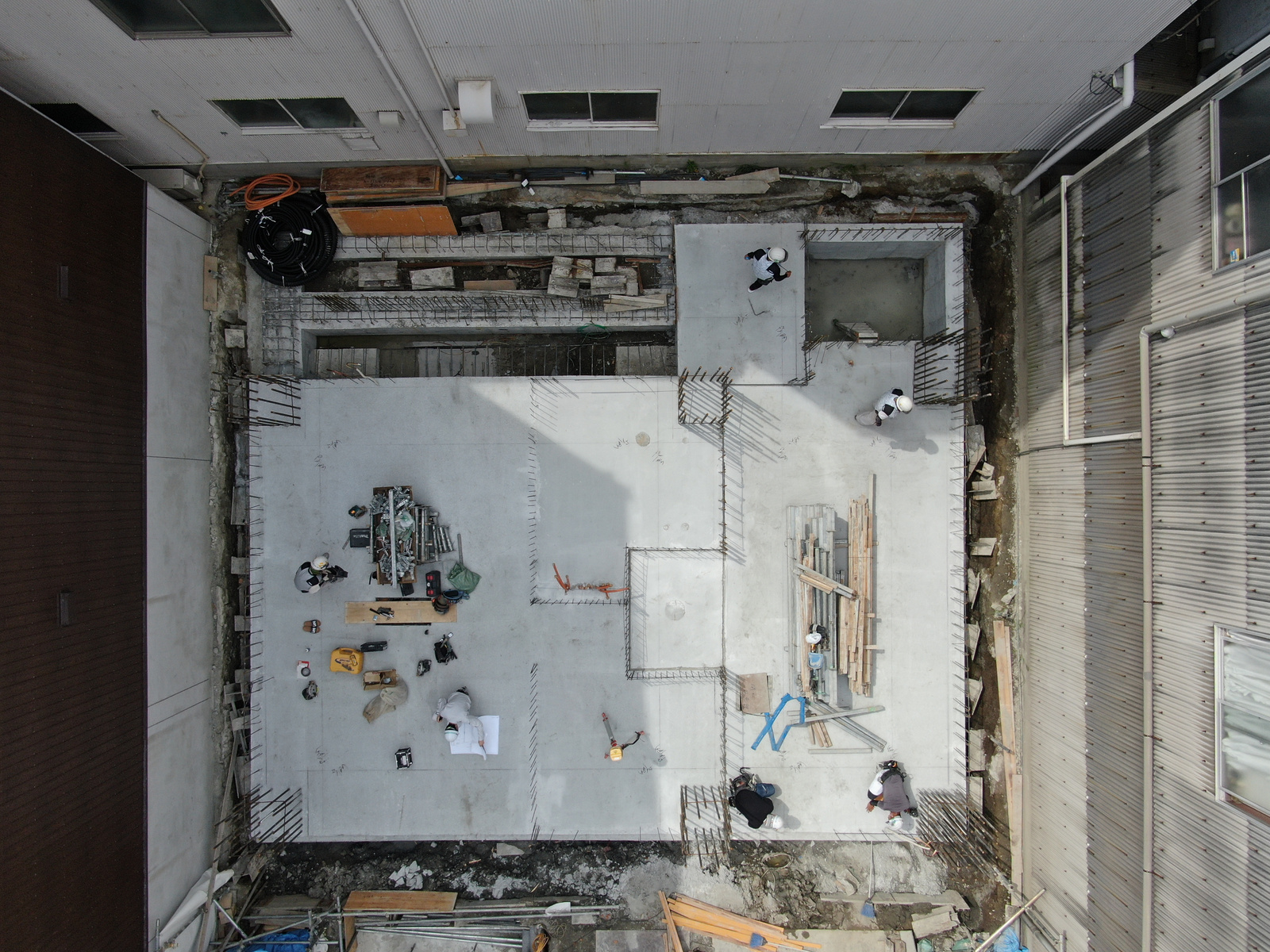

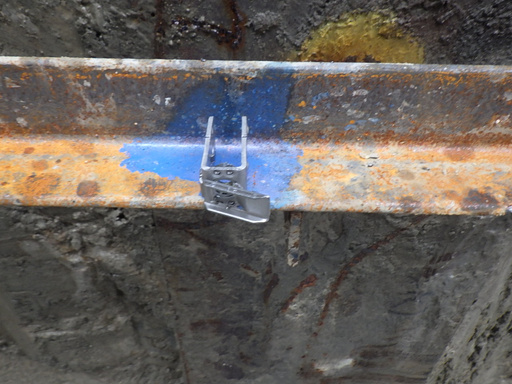

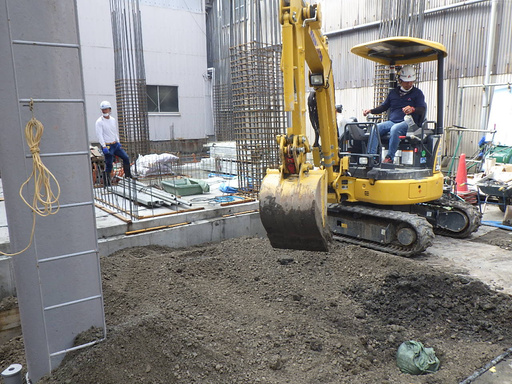

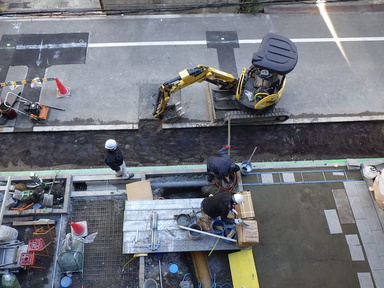

基礎足場組立

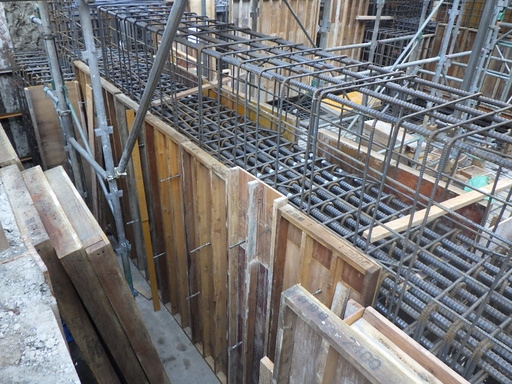

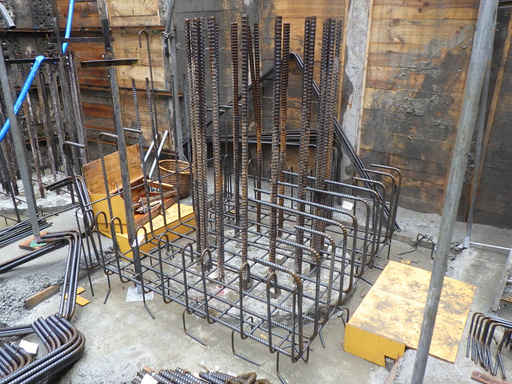

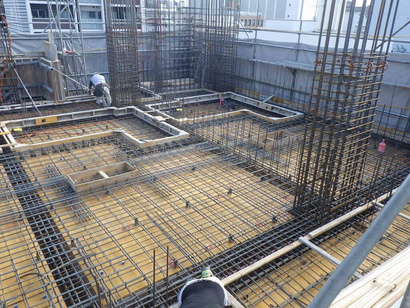

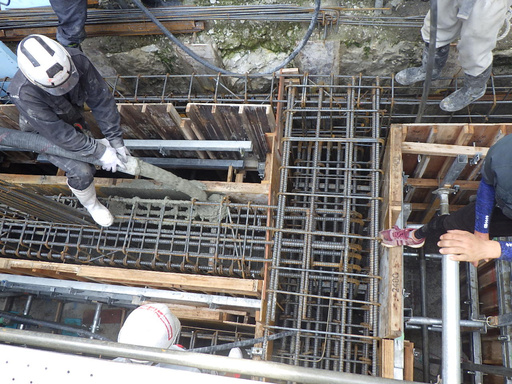

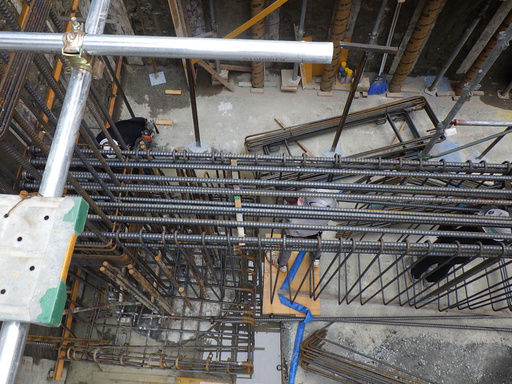

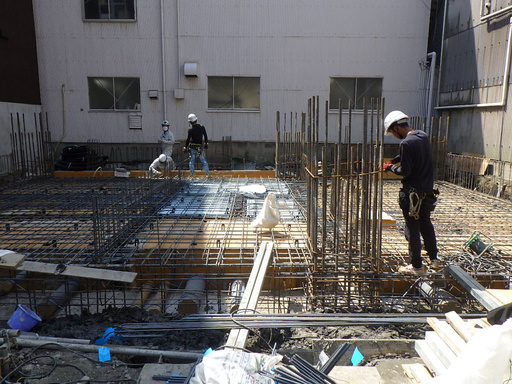

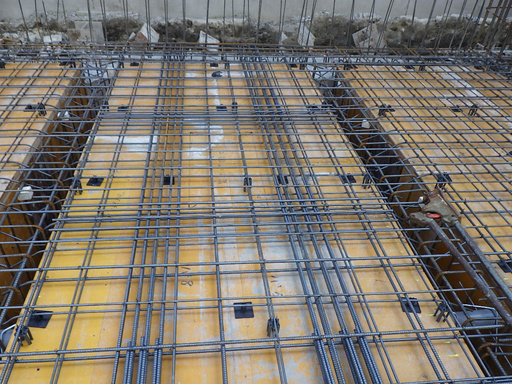

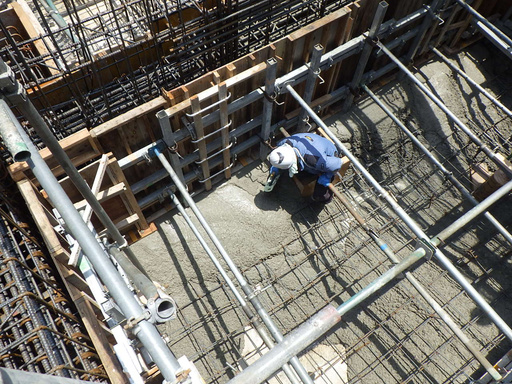

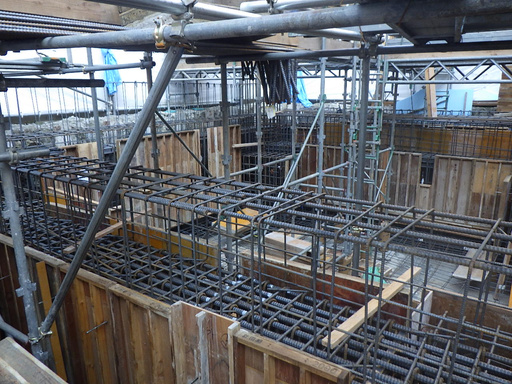

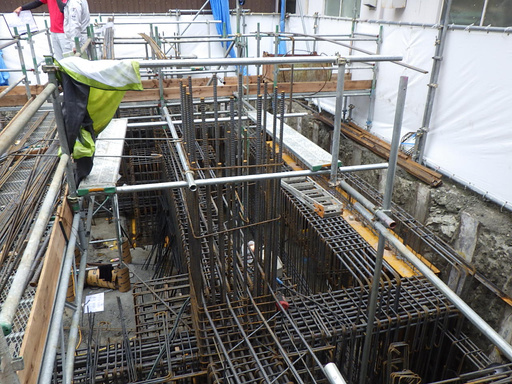

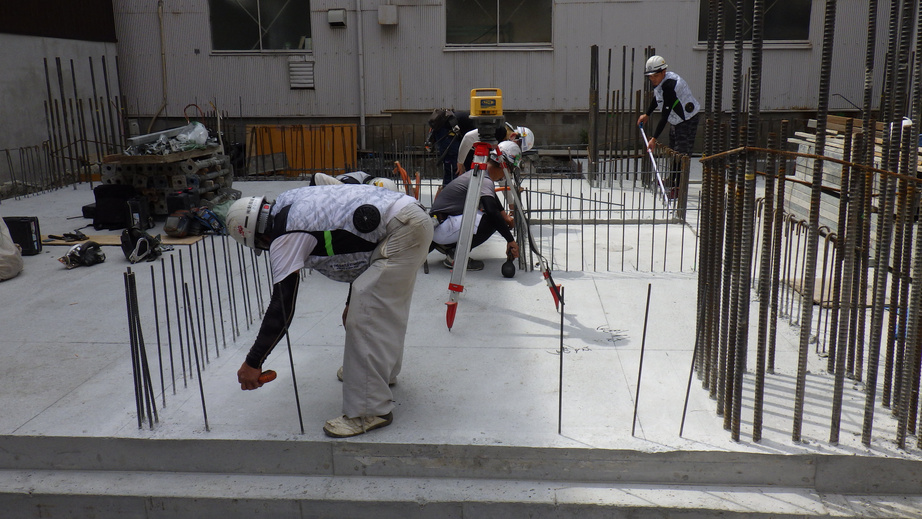

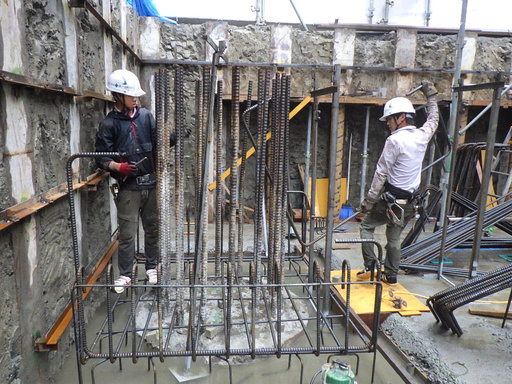

基礎配筋

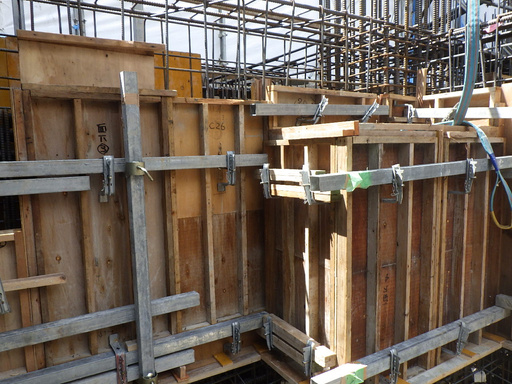

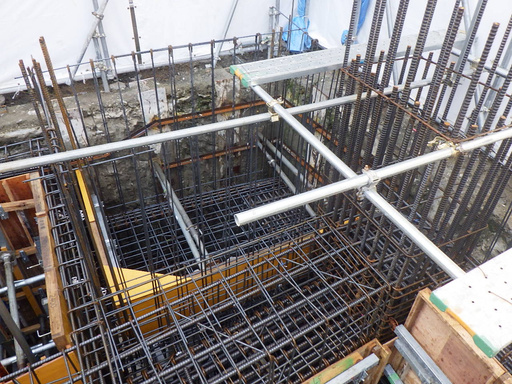

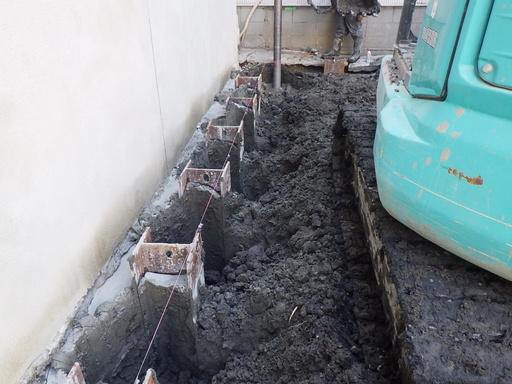

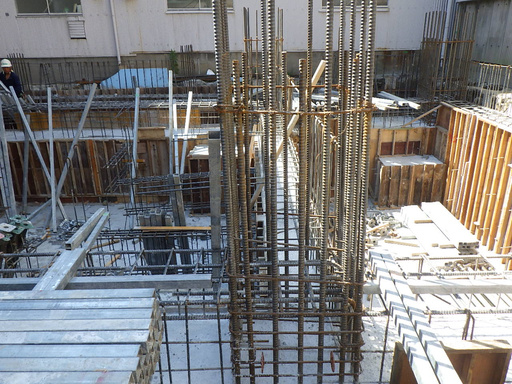

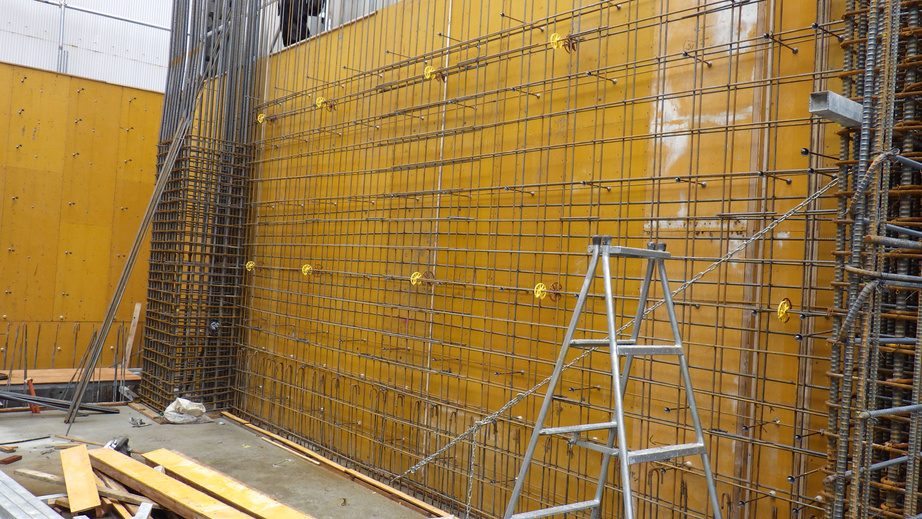

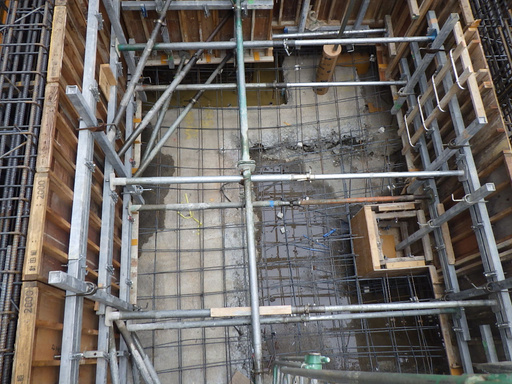

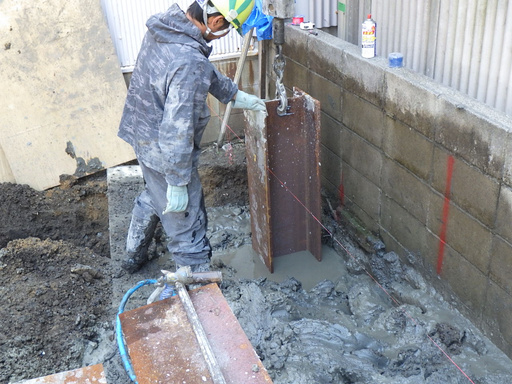

基礎型枠

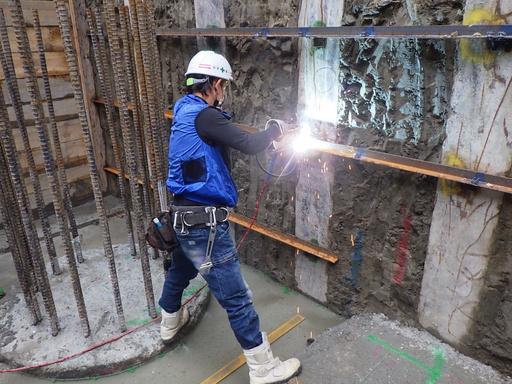

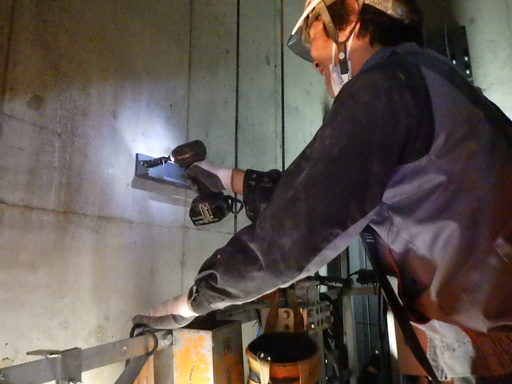

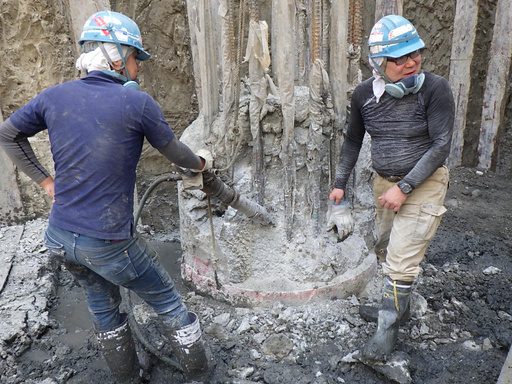

セパ金物溶接

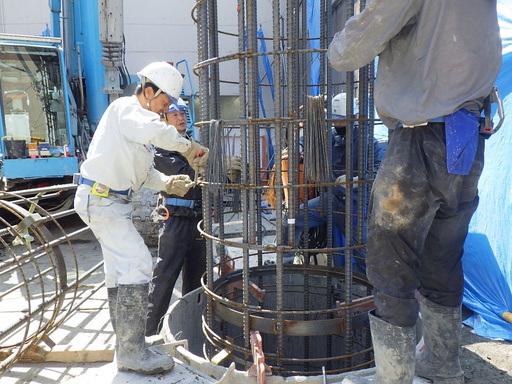

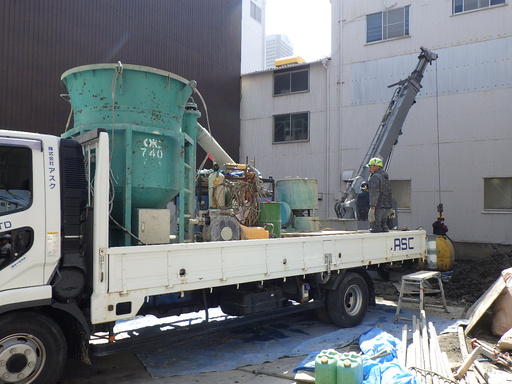

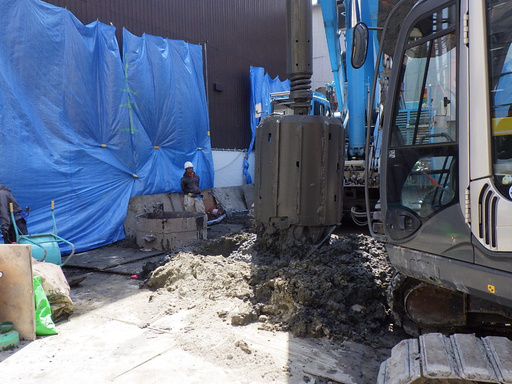

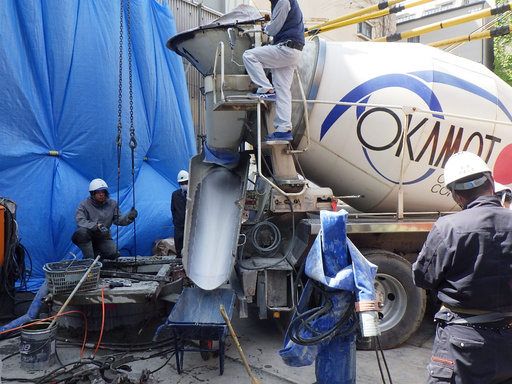

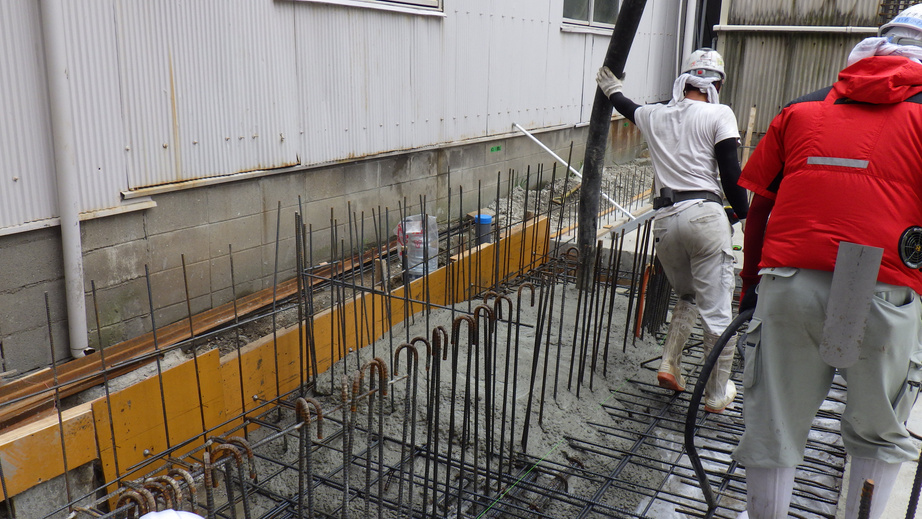

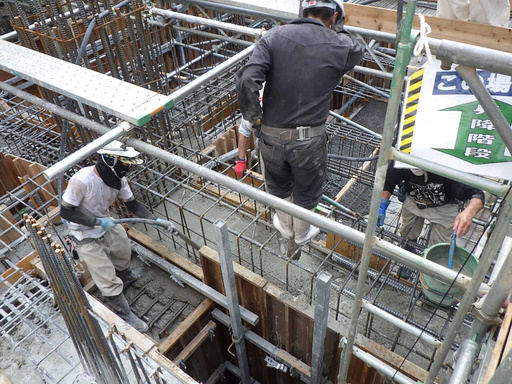

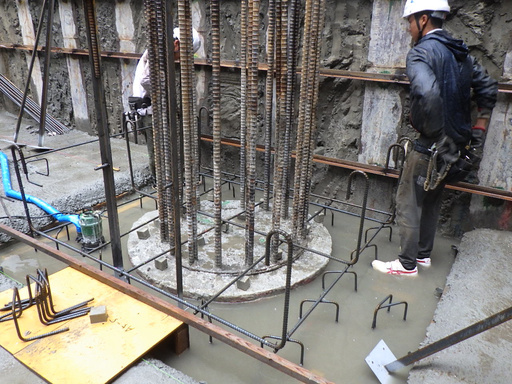

基礎コン打設

1Fスラブ型枠

基礎型枠脱型

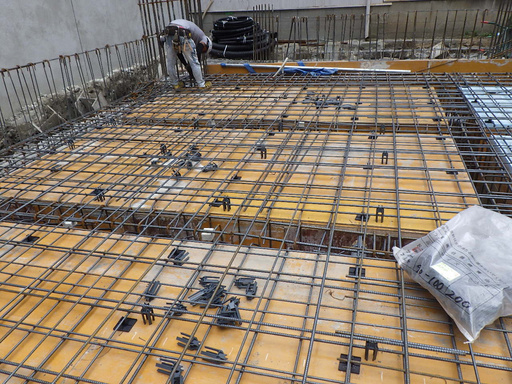

1Fスラブ配筋

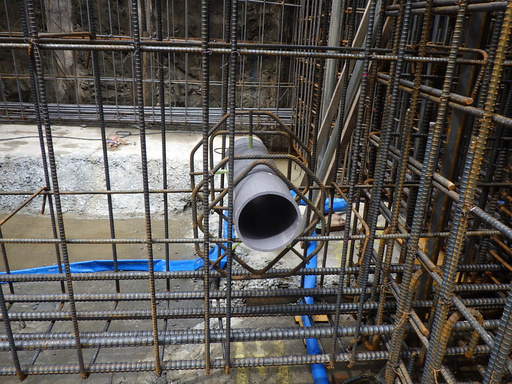

埋設配管

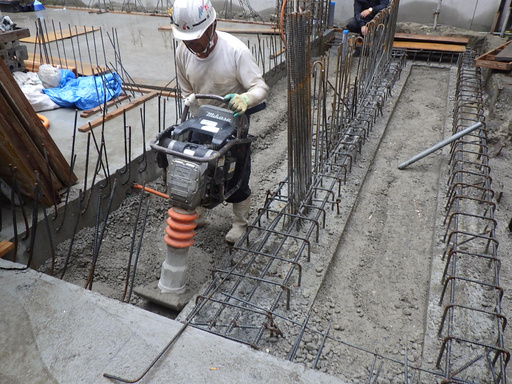

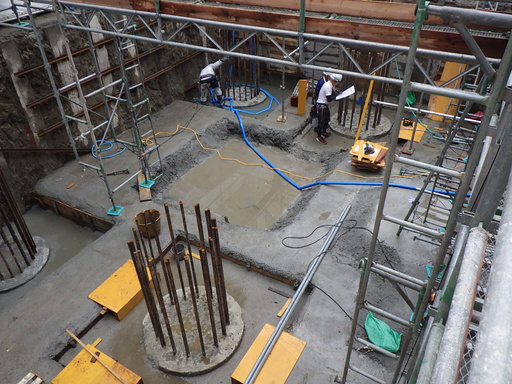

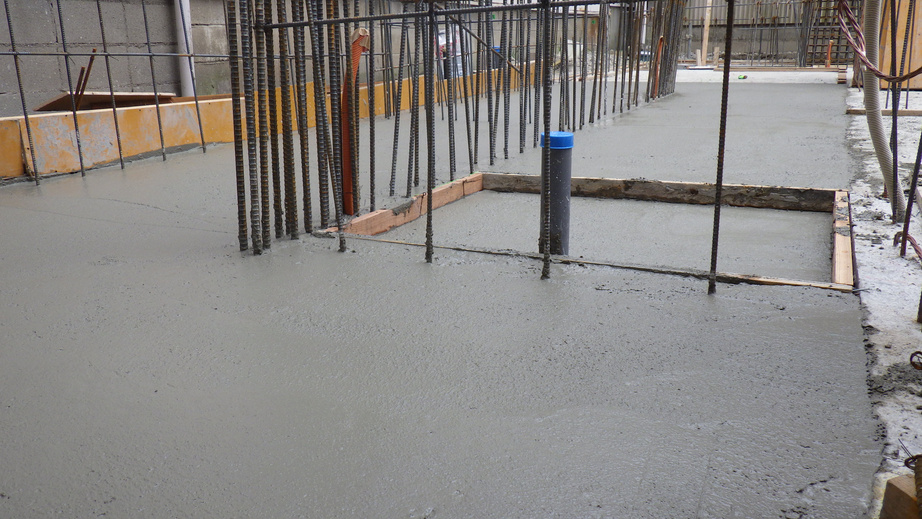

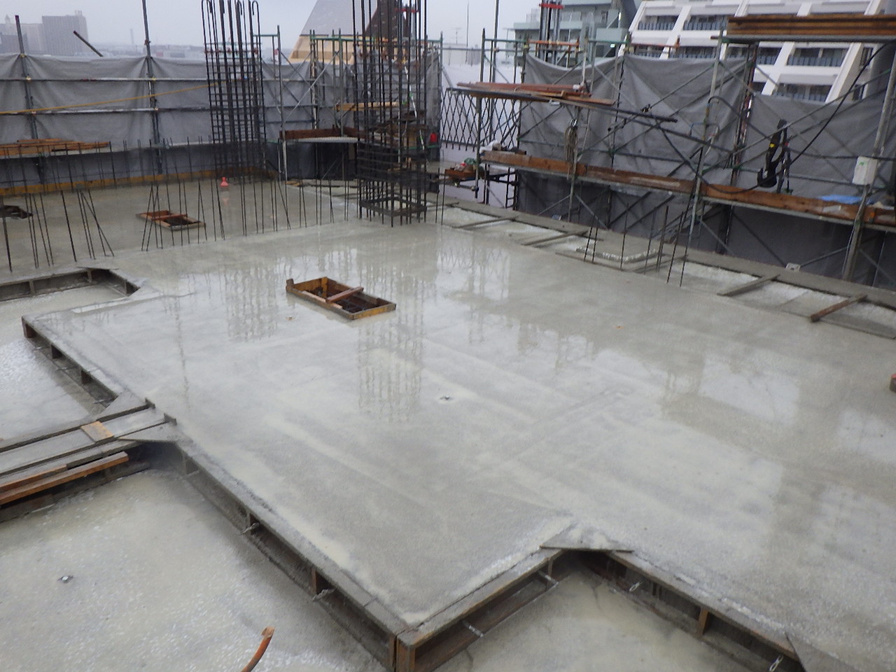

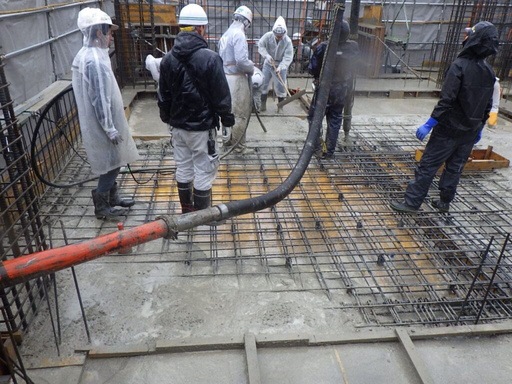

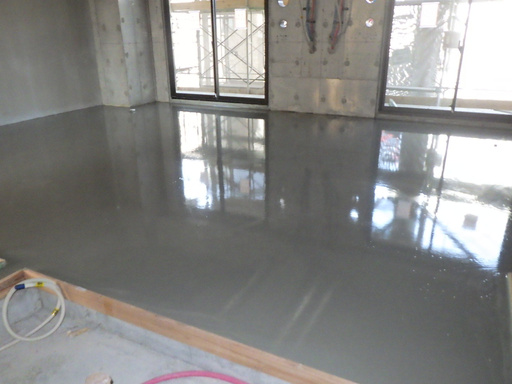

1Fスラブコン打設

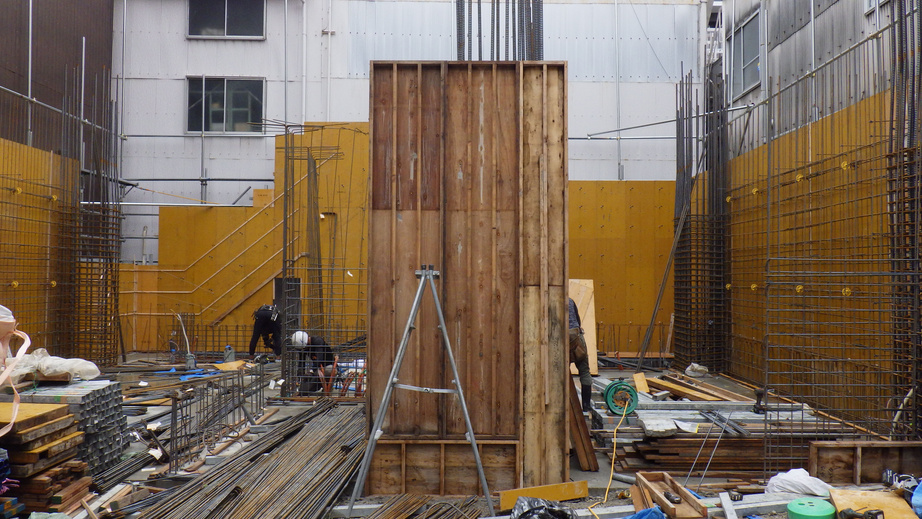

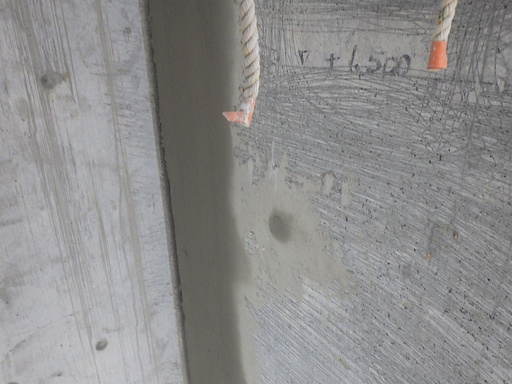

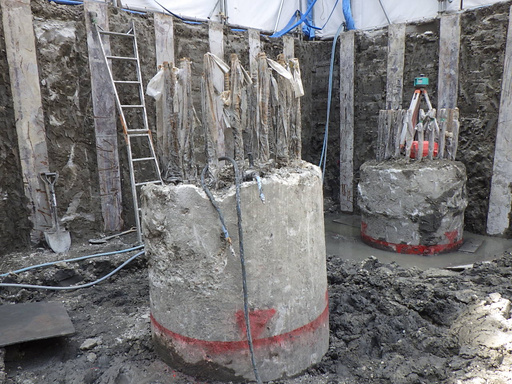

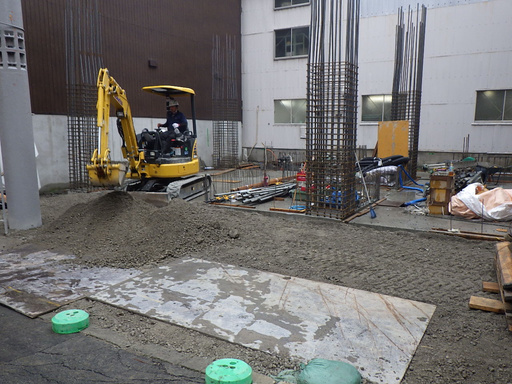

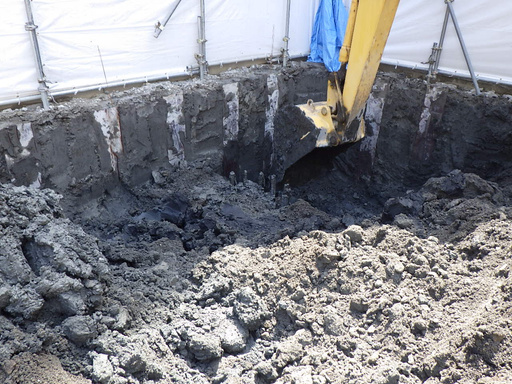

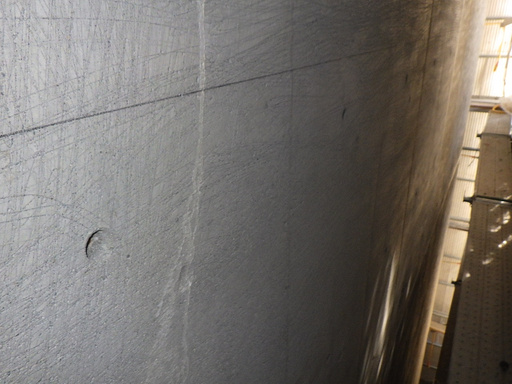

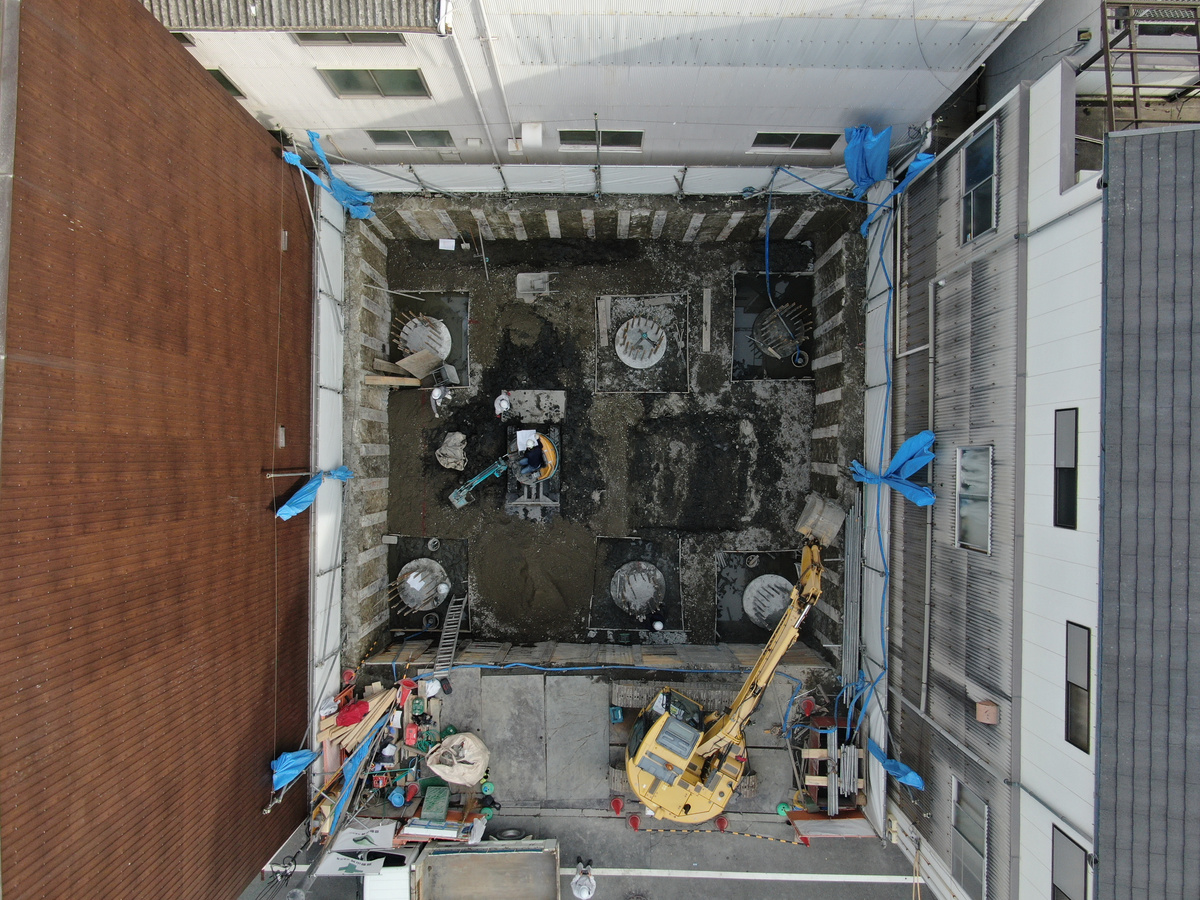

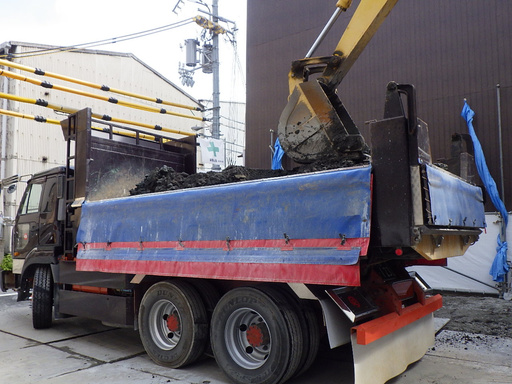

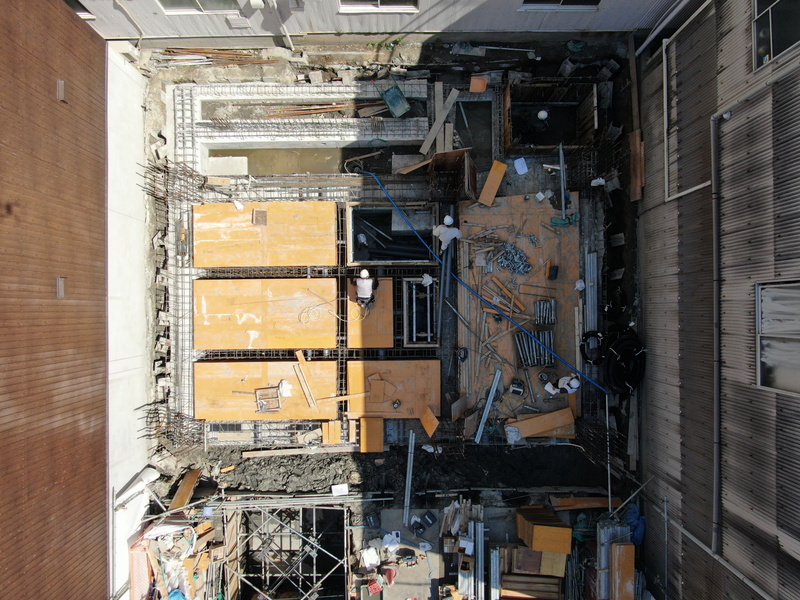

基礎

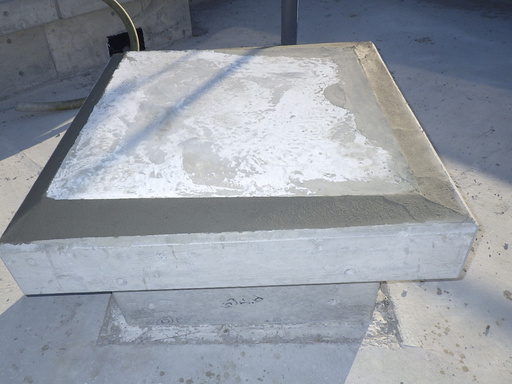

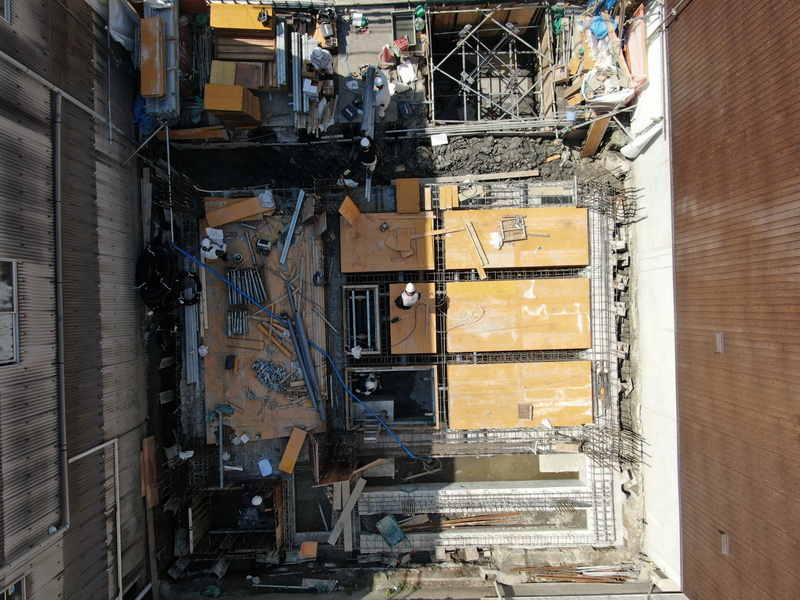

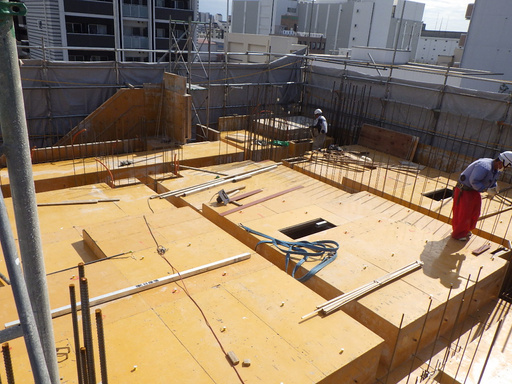

基礎工事完了

基礎工事完了後の写真です。

次からは躯体工事に

     入っていきます。

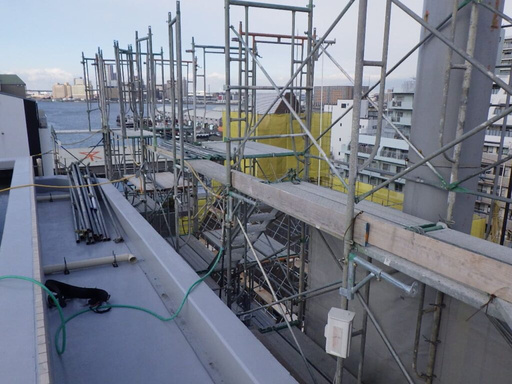

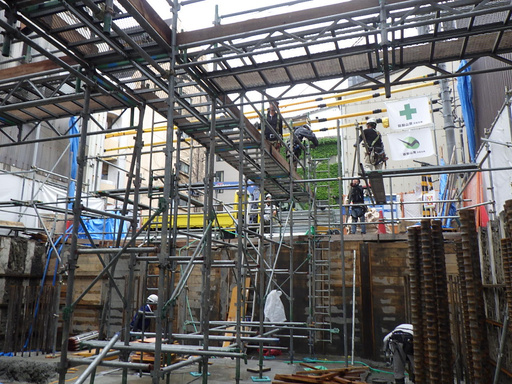

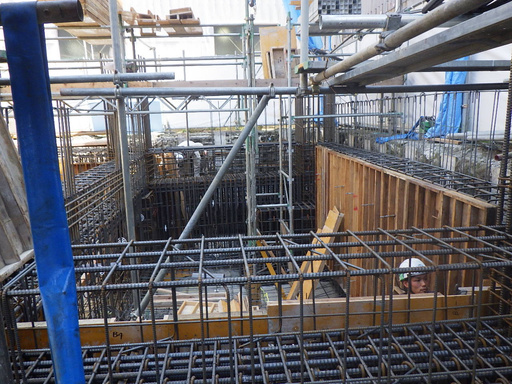

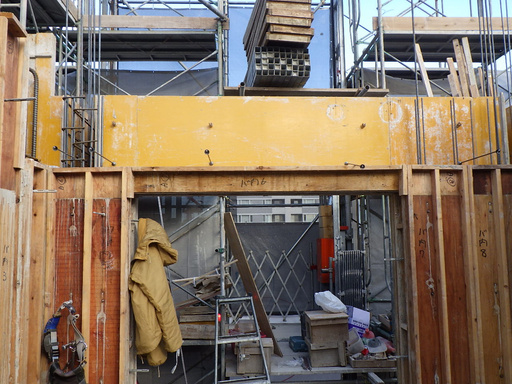

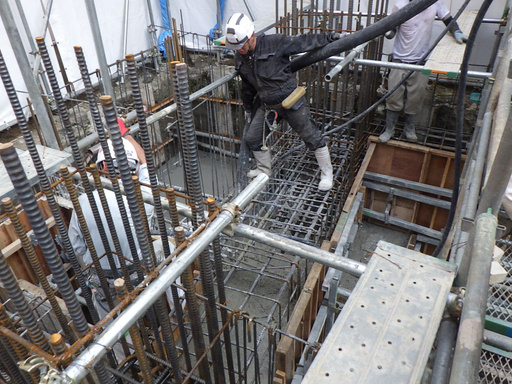

躯体工事

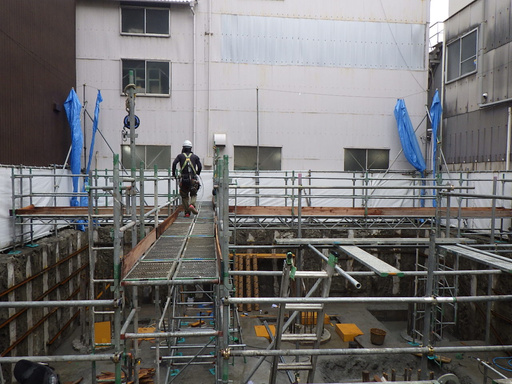

現場では型枠材と足場材が

混在しています。

十分気をつけましょう。

図 面(総合仮設

図 面(

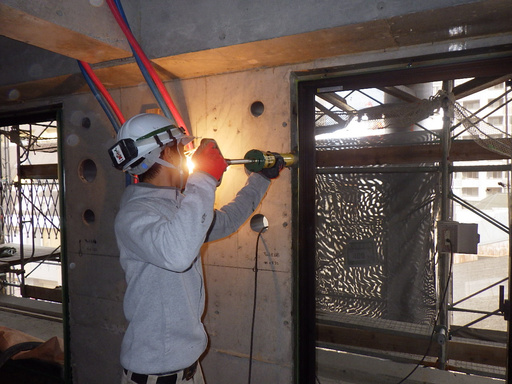

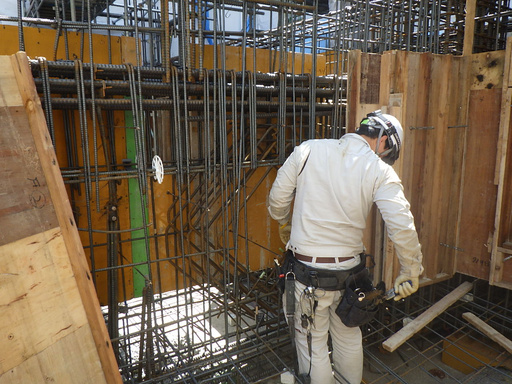

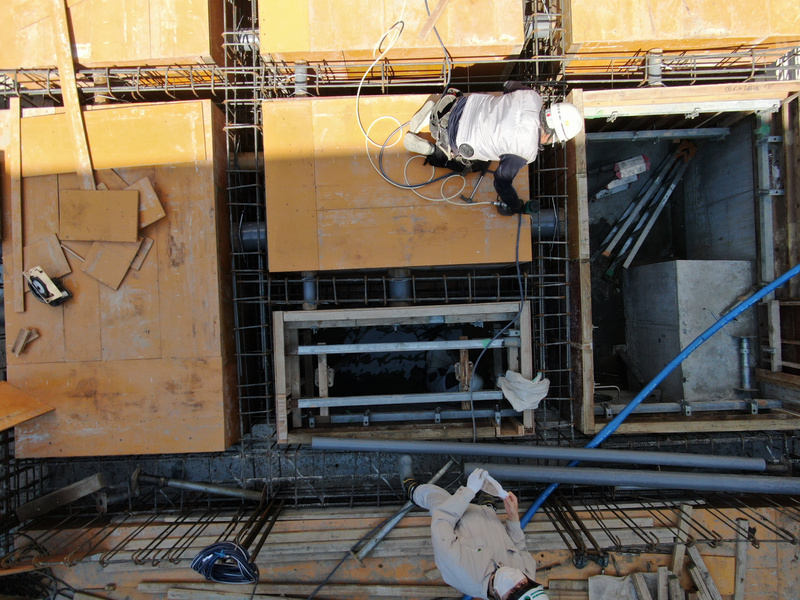

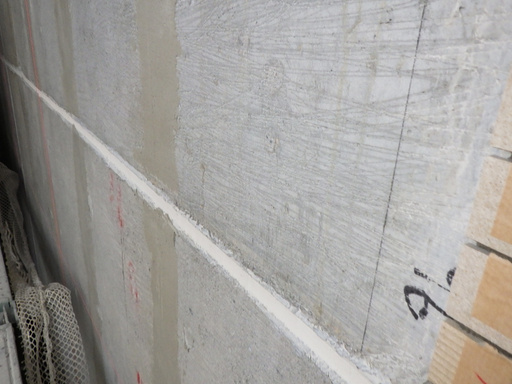

配筋写真やスリットの確認

監督としてすべき作業は

たくさんあります。

図 面(スラブ

図 面(雑配筋

配筋写真やCON打設までの最終確認

など監督としてすべきことが沢山。

見落としや修正点など

しっかり図面を見ながら確認しましょう。

図 面(大梁・小梁

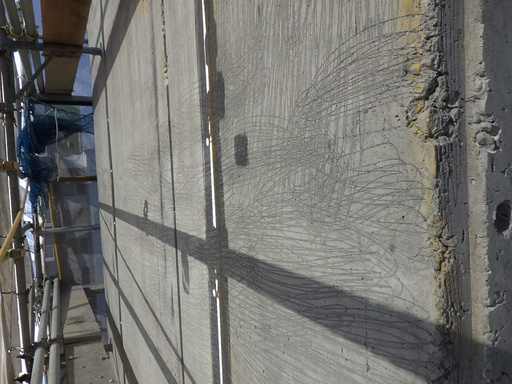

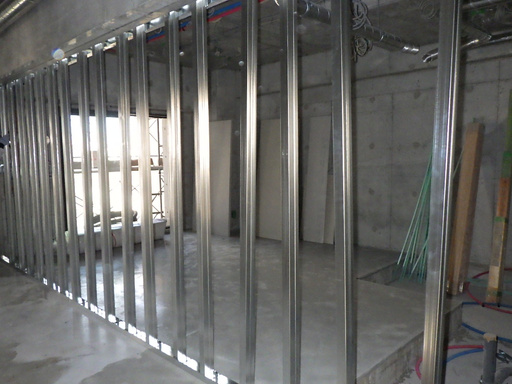

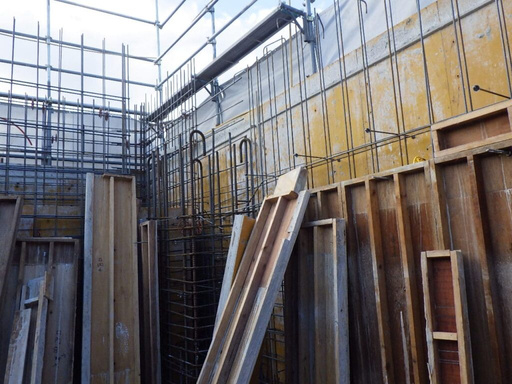

壁・柱

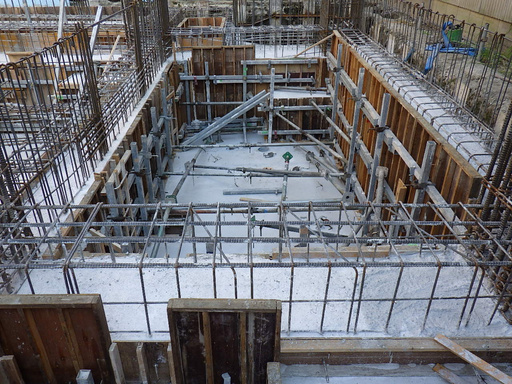

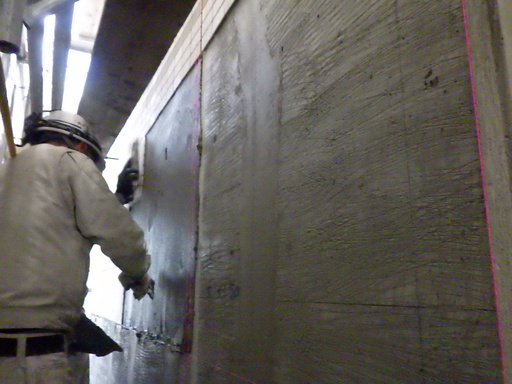

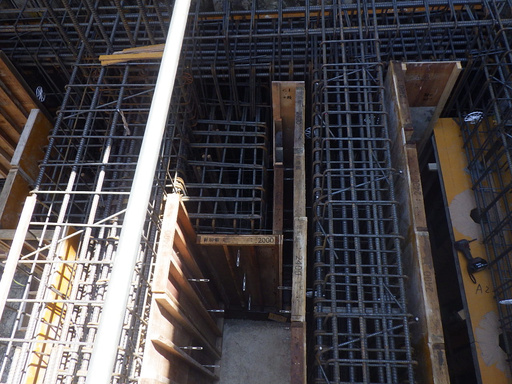

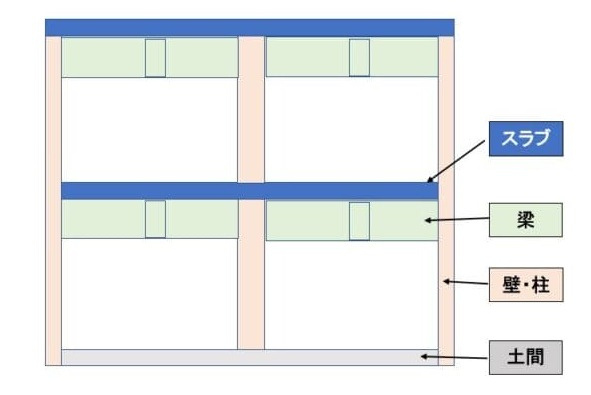

鉄筋・型枠

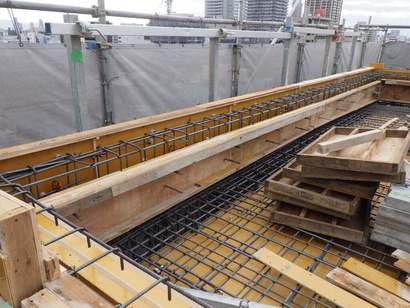

梁・スラブ

型枠

梁・スラブ

鉄筋

コンクリート

打設

このフローを繰り返していきます

躯体工事完了

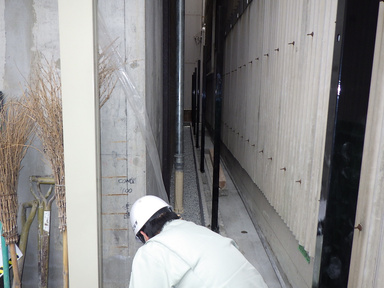

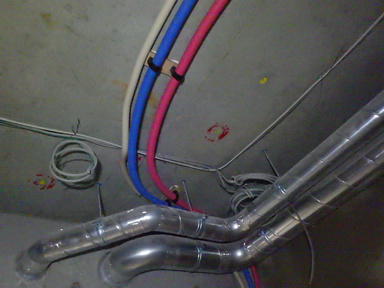

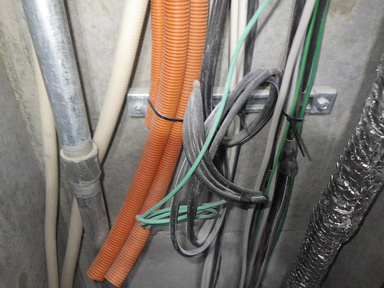

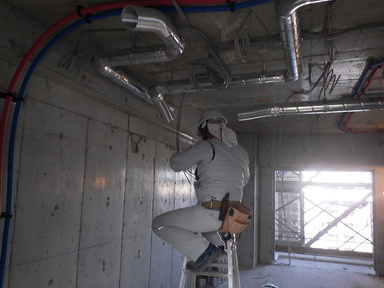

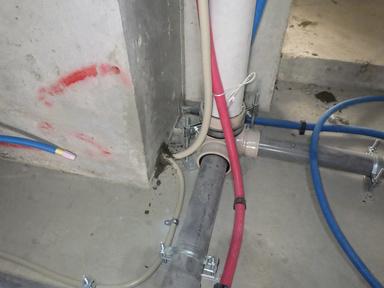

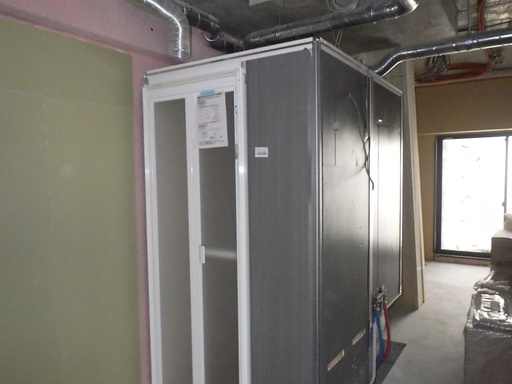

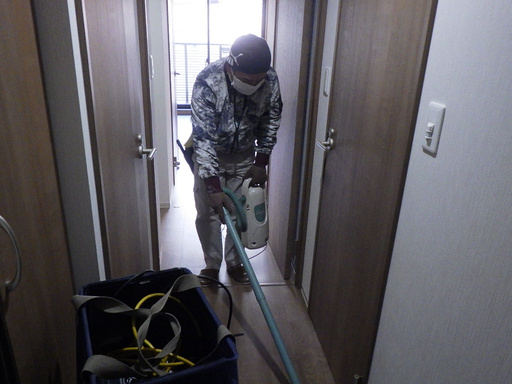

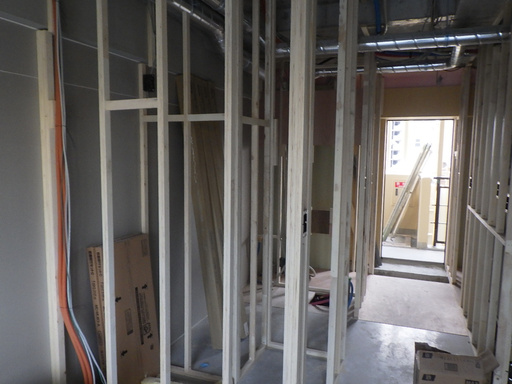

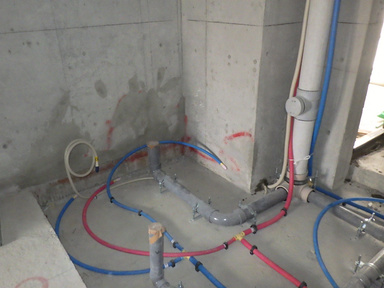

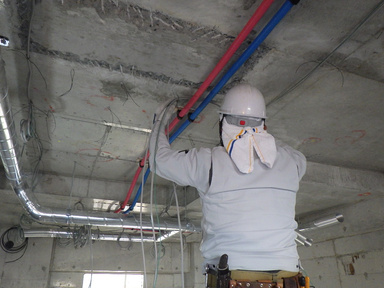

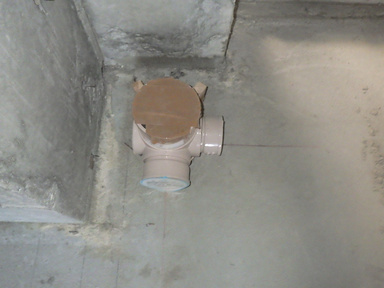

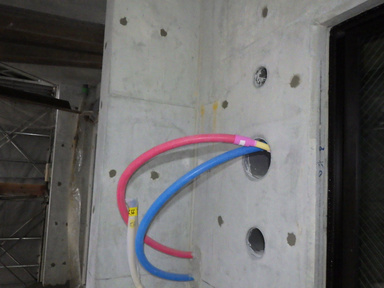

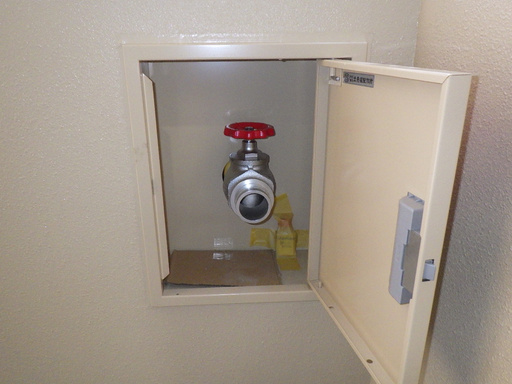

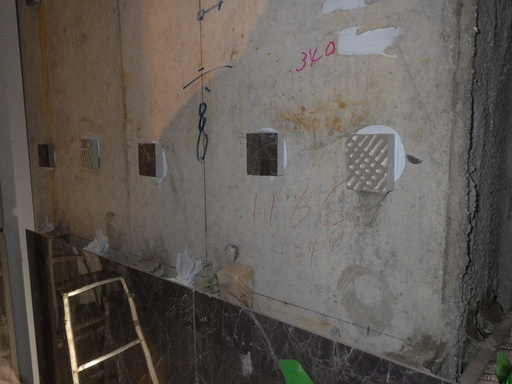

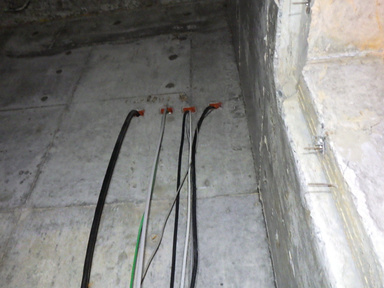

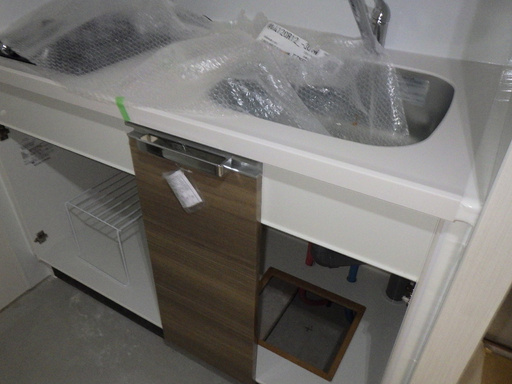

設備配管・電気配管

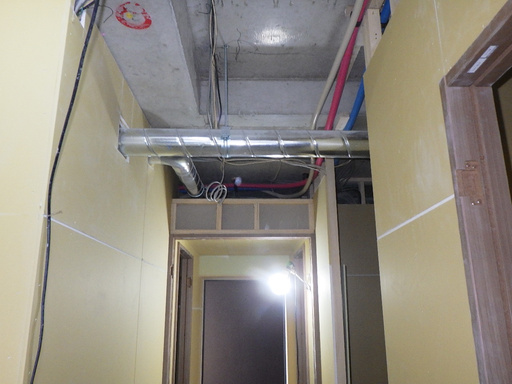

給排水・ダクト設備工事

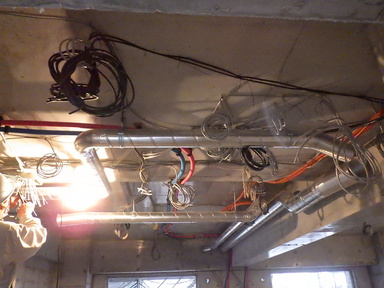

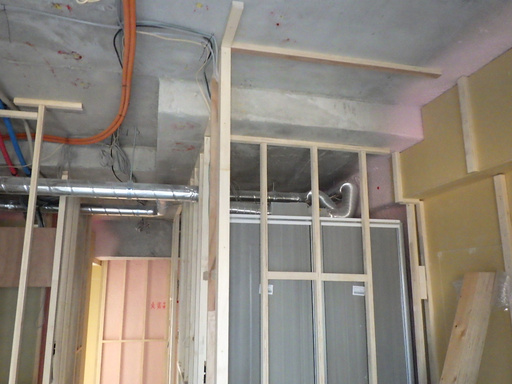

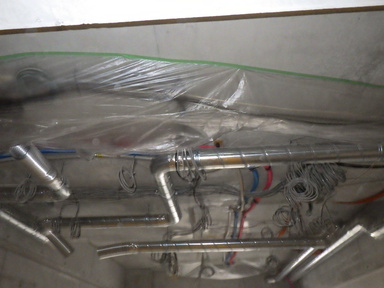

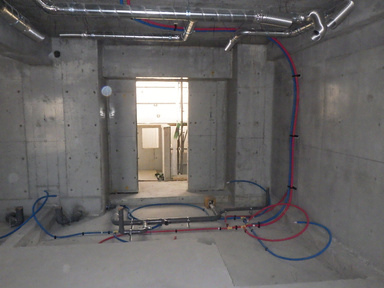

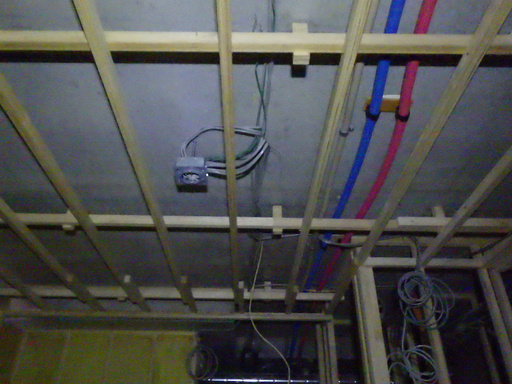

設備工事の配管や配線は、

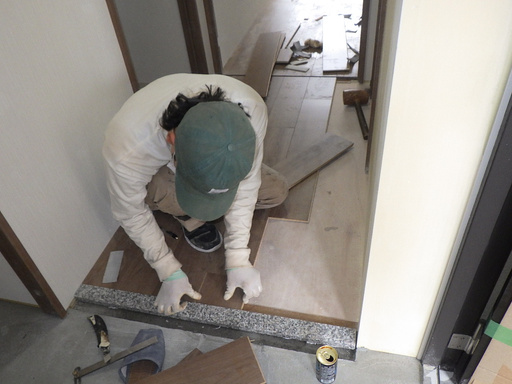

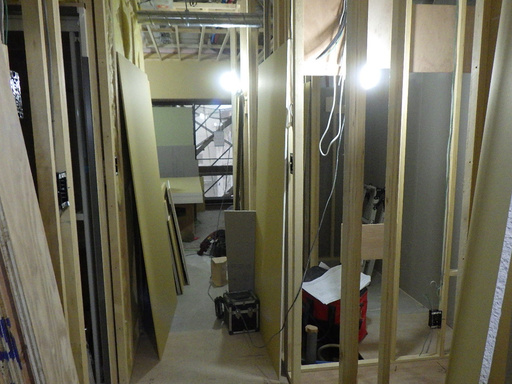

内装工事が入る前に準備します。

最終的には隠れてしまうので、

写真で確認しましょう。

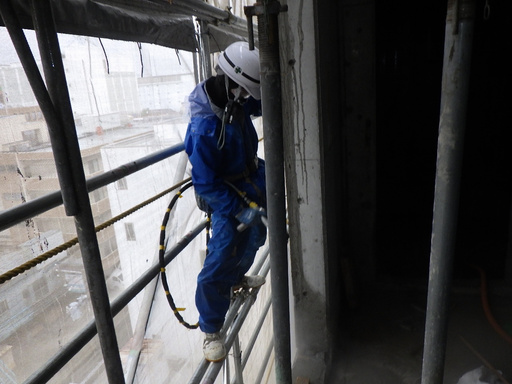

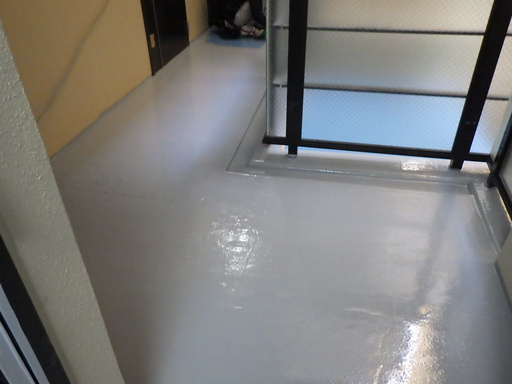

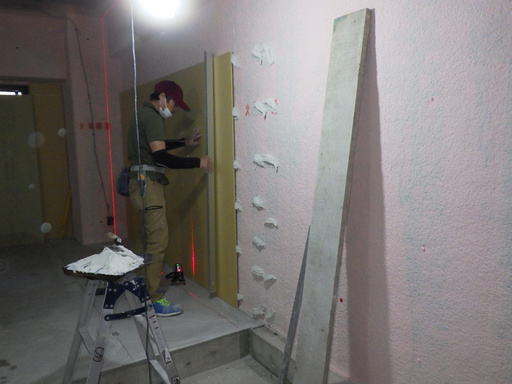

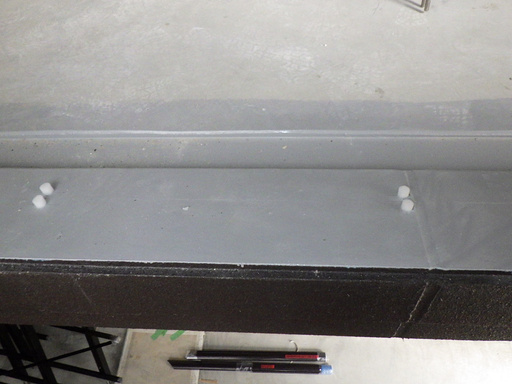

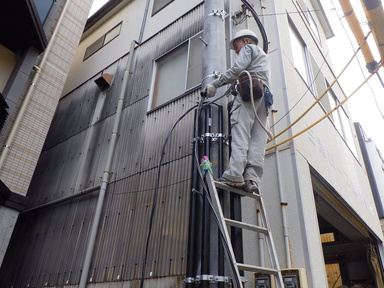

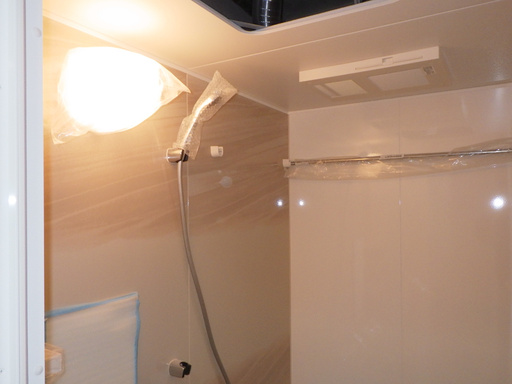

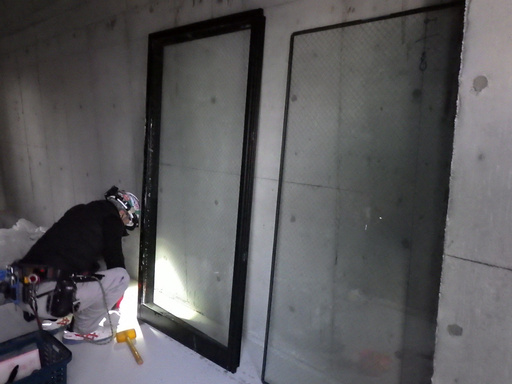

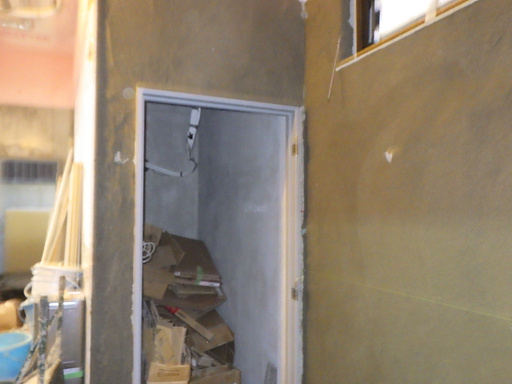

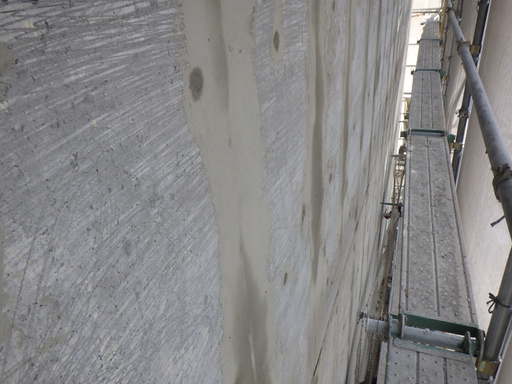

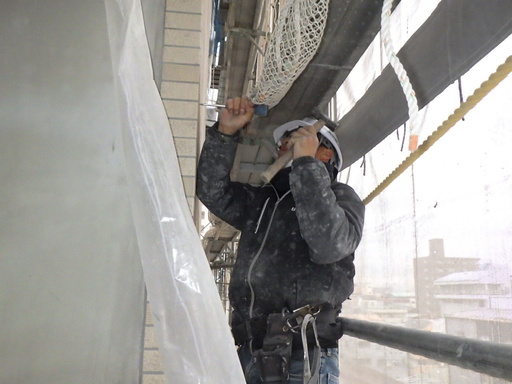

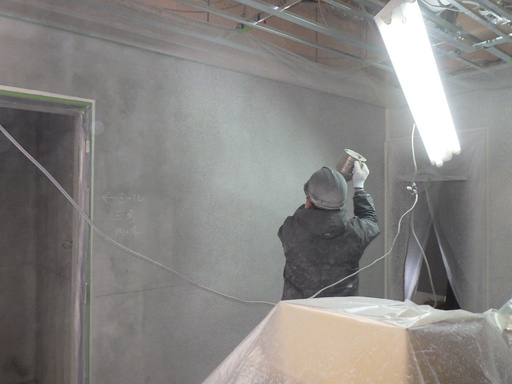

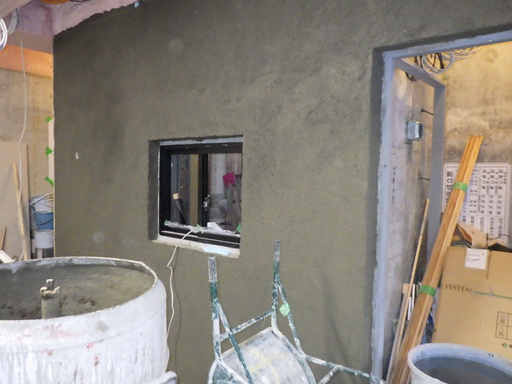

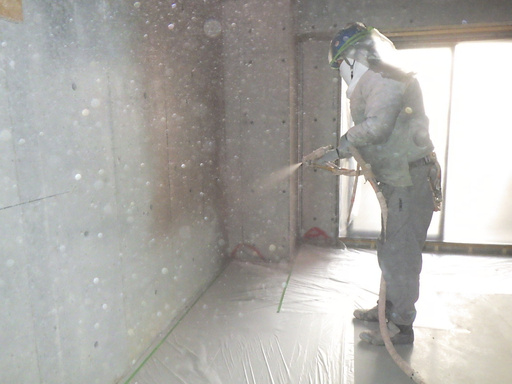

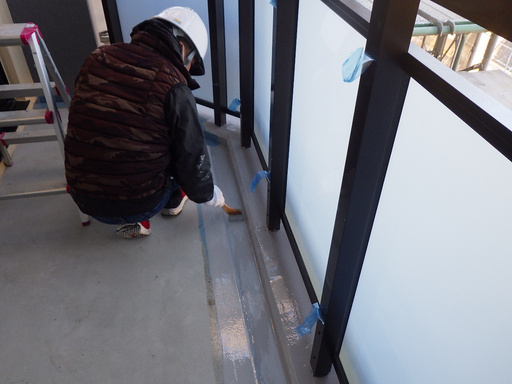

ウレタン吹付施工前

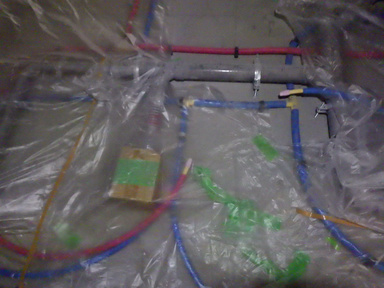

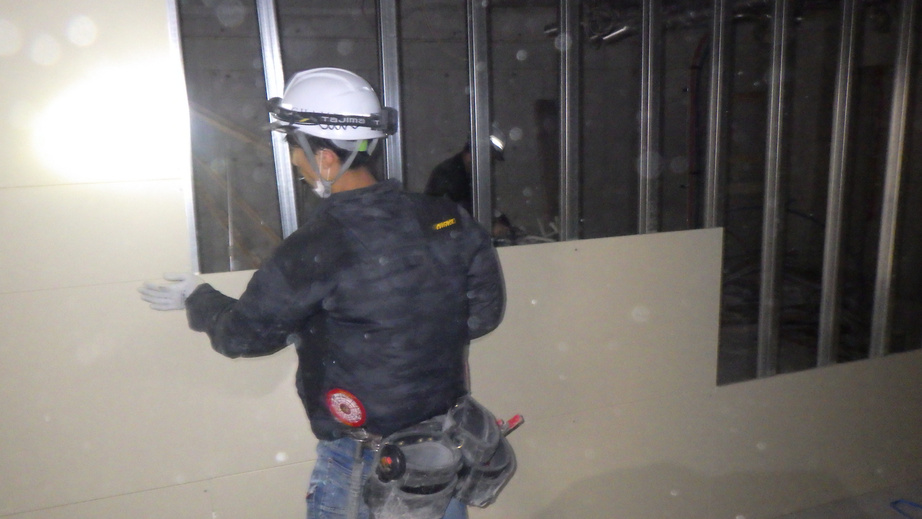

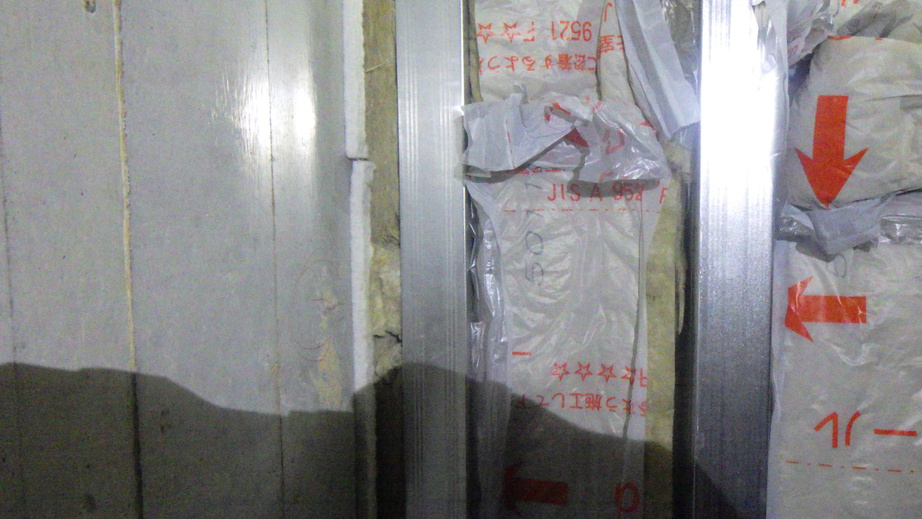

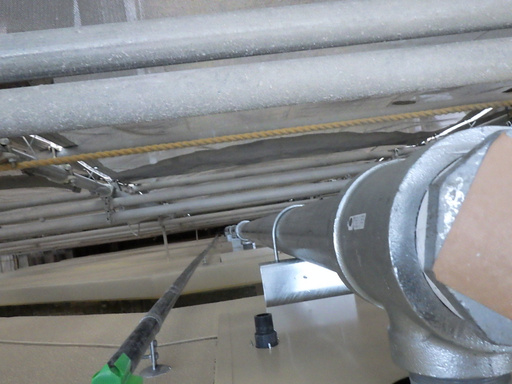

ウレタン吹付前に先行して配管・配線しないと、

隙間に充填する手間が増えてしまいます。

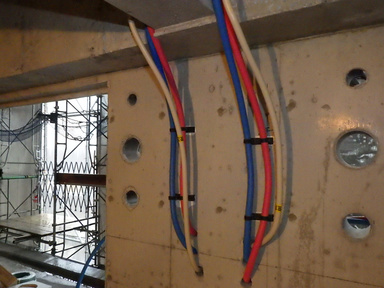

配管・配線した後。ウレタン吹付と絡む範囲は、

しっかり養生し、準備します。

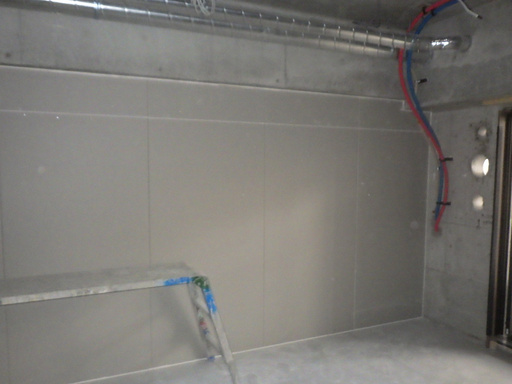

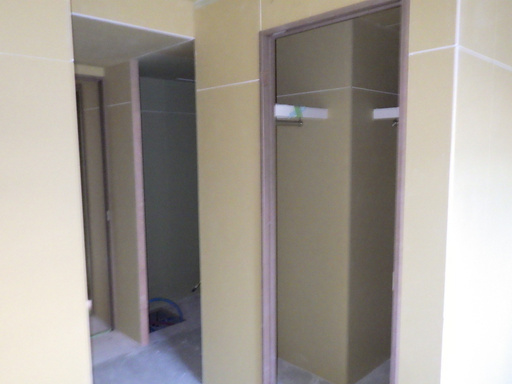

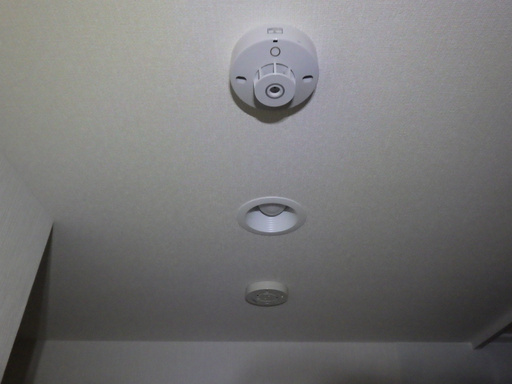

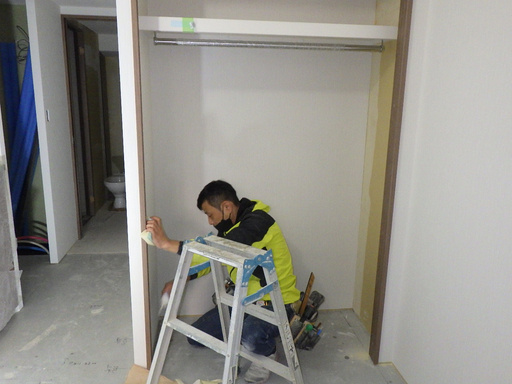

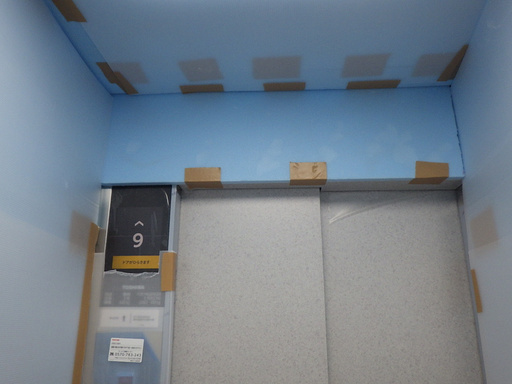

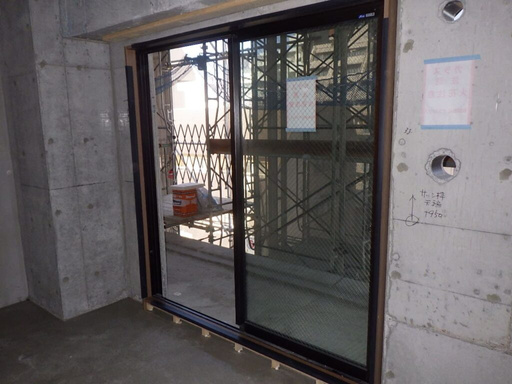

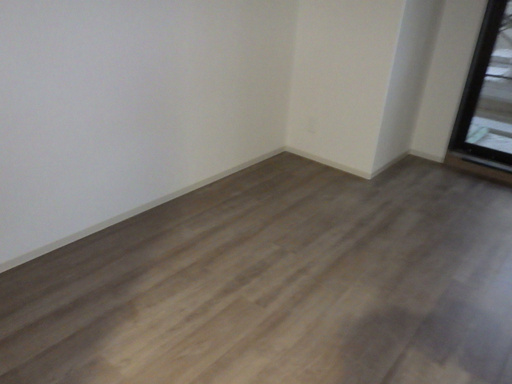

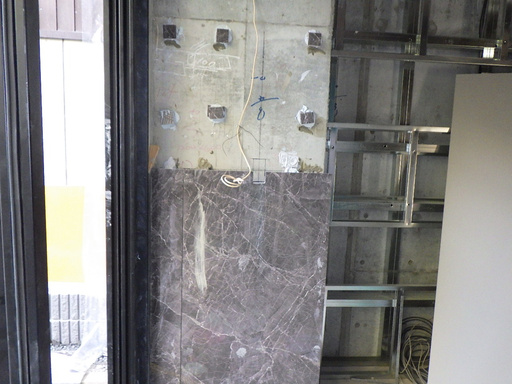

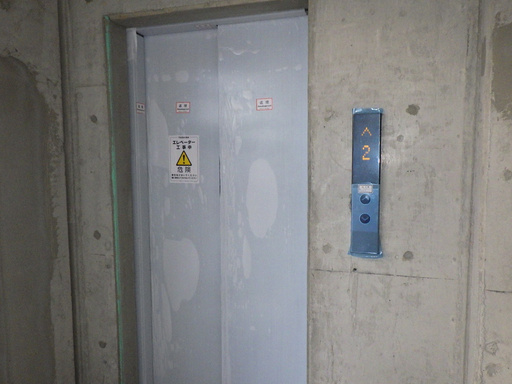

1F エントランス

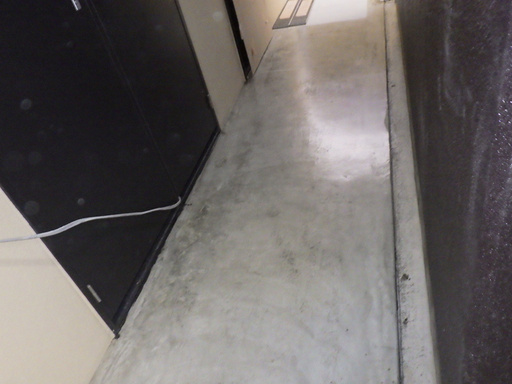

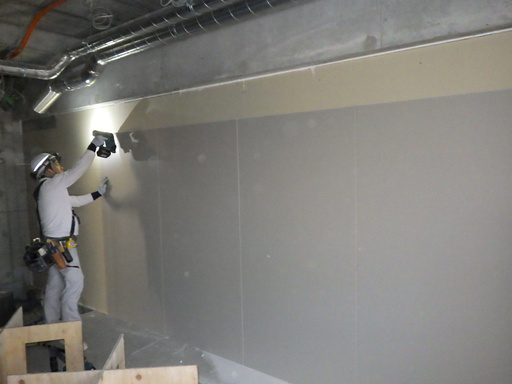

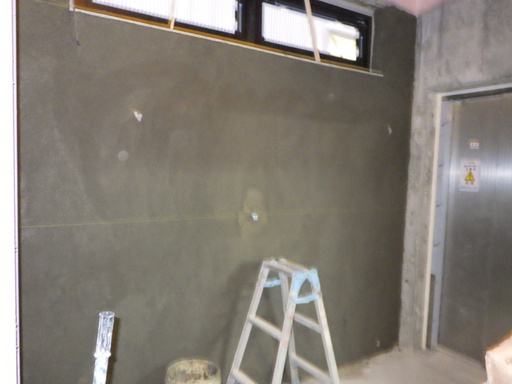

壁 下地

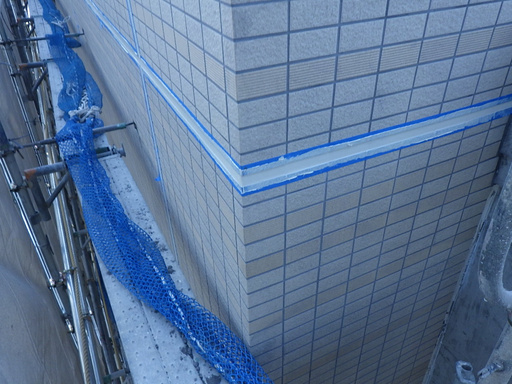

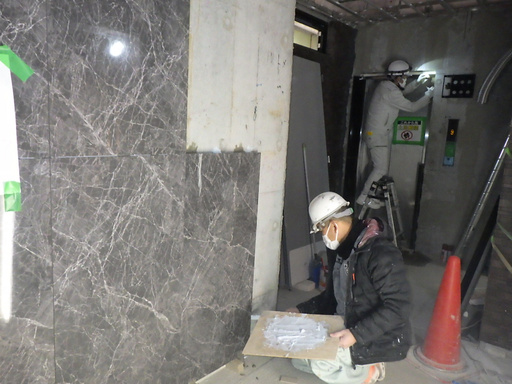

1F エントランス

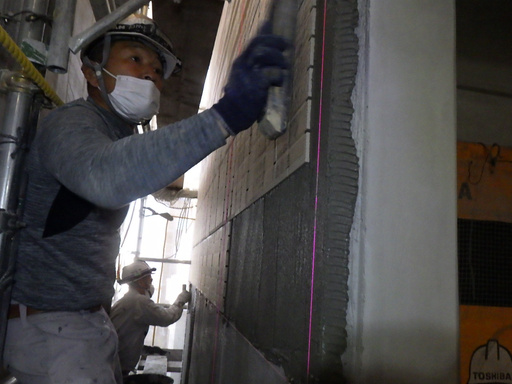

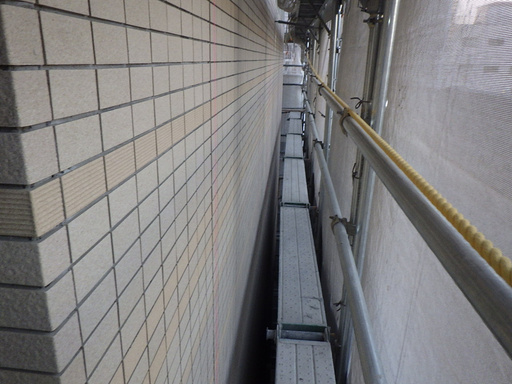

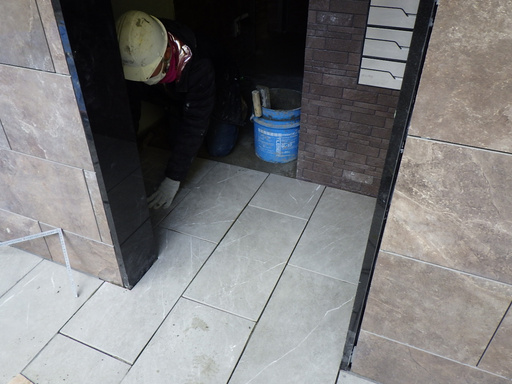

壁 タイル

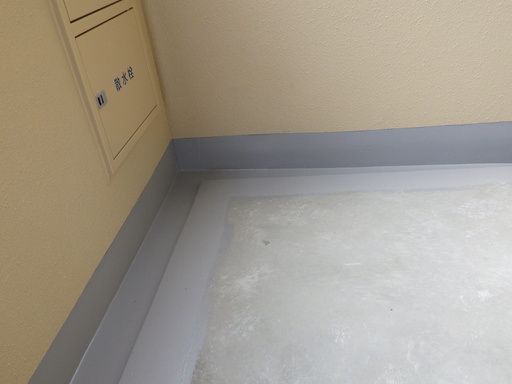

メールコーナー

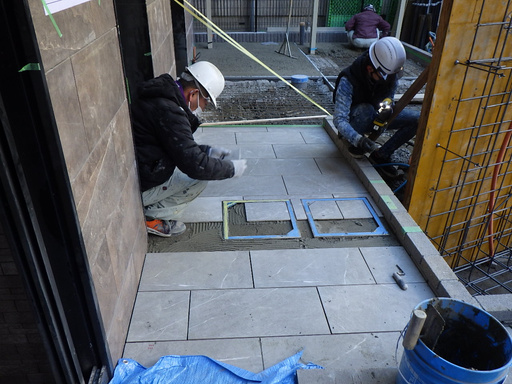

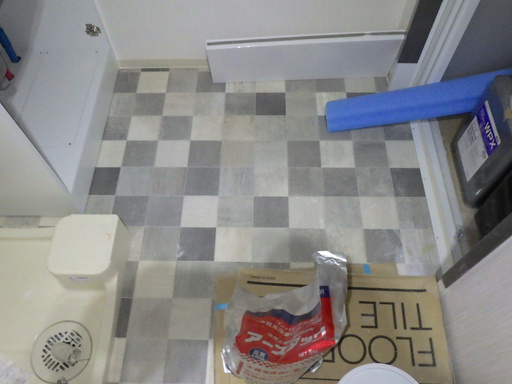

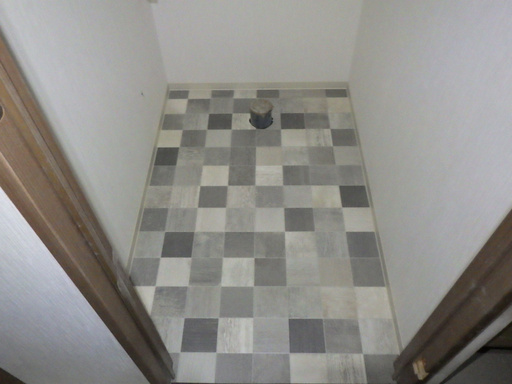

床 タイル

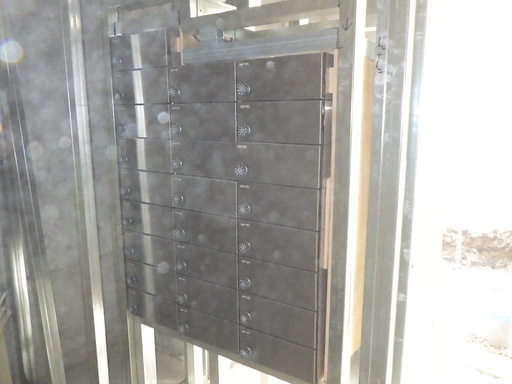

メールBOX

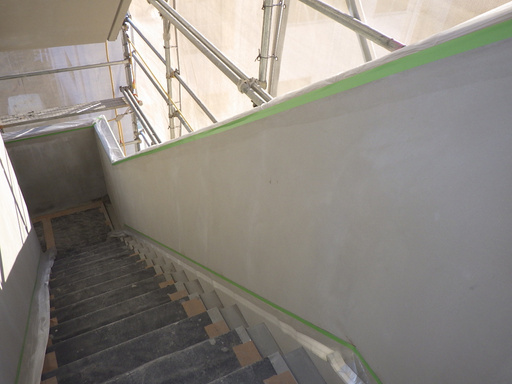

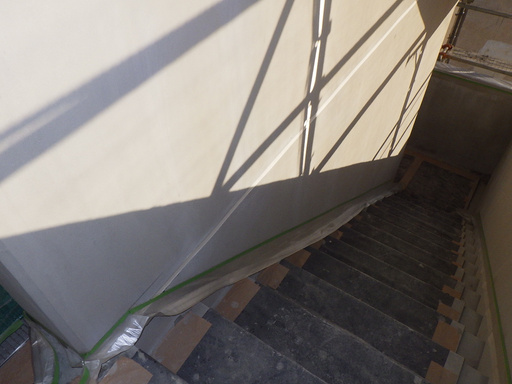

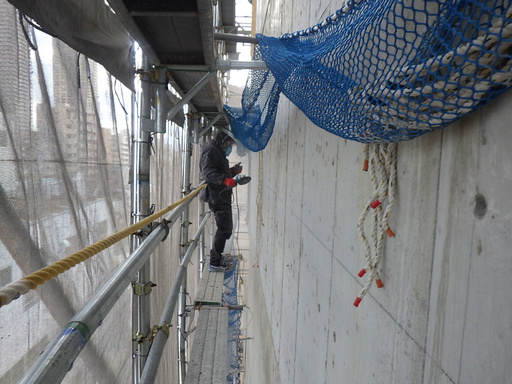

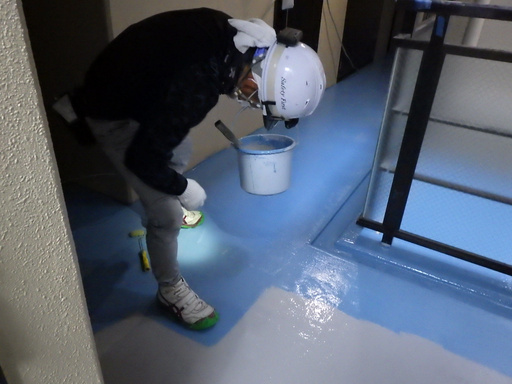

階段・共用廊下吹付

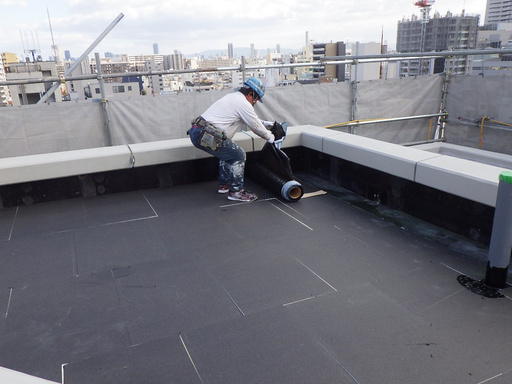

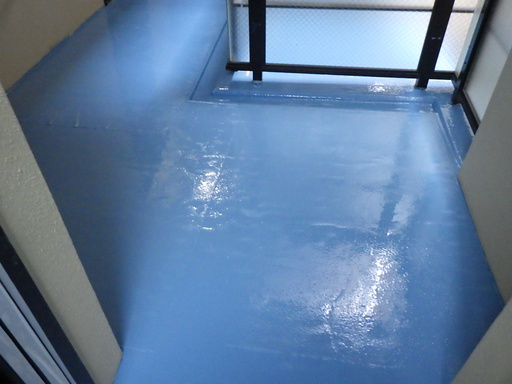

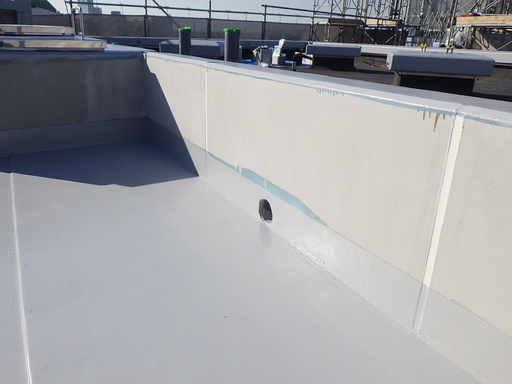

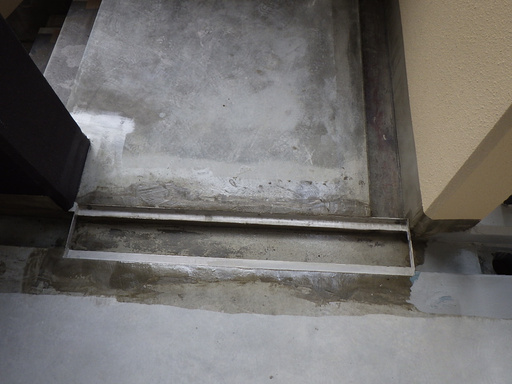

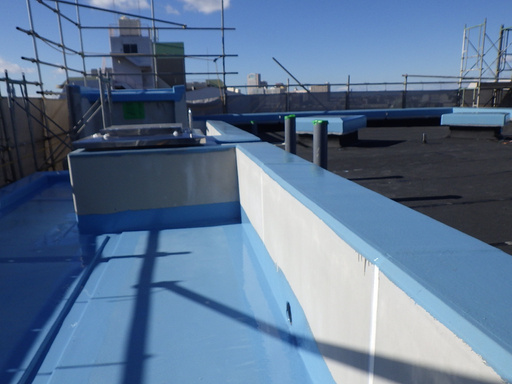

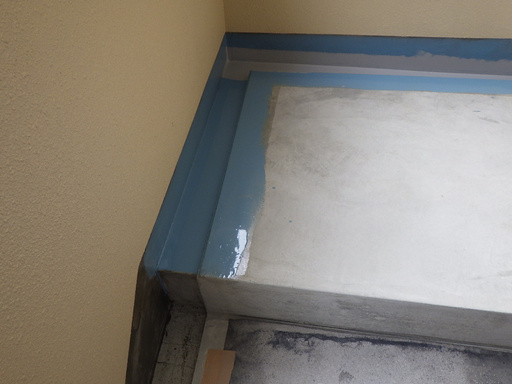

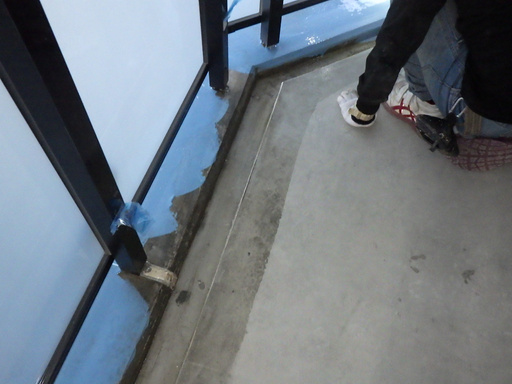

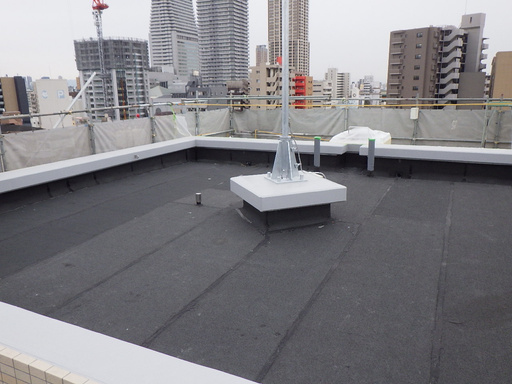

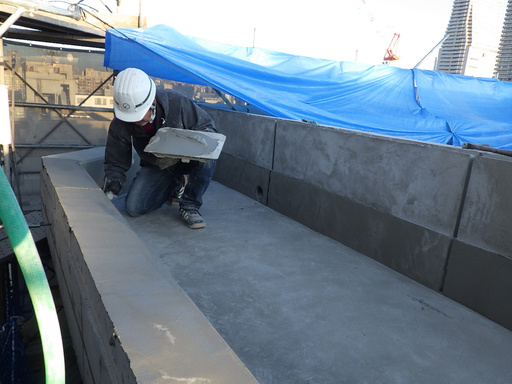

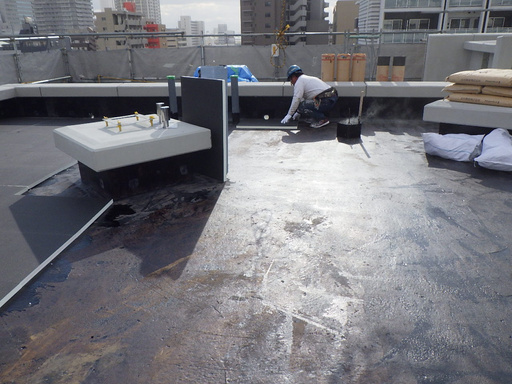

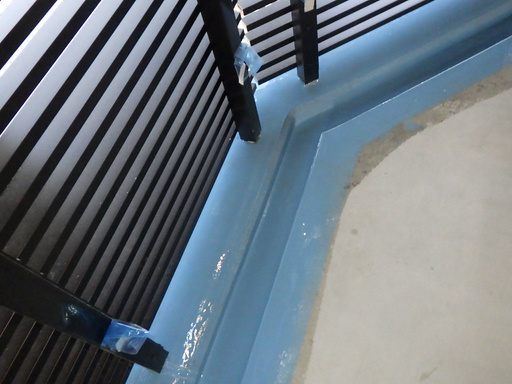

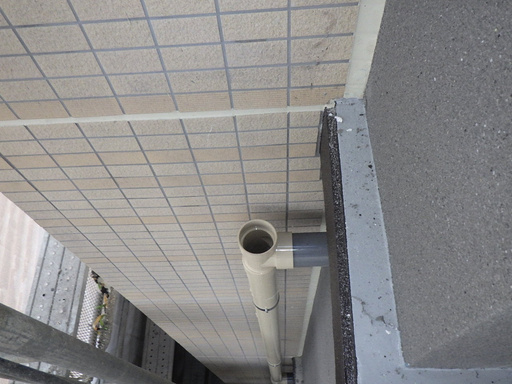

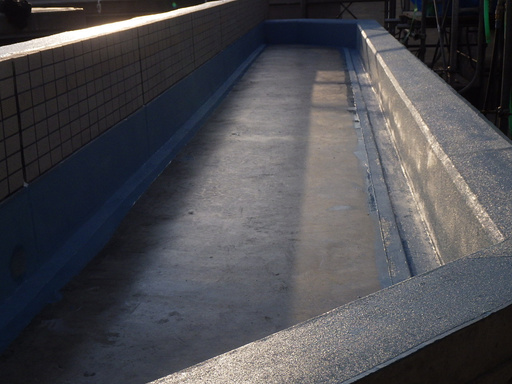

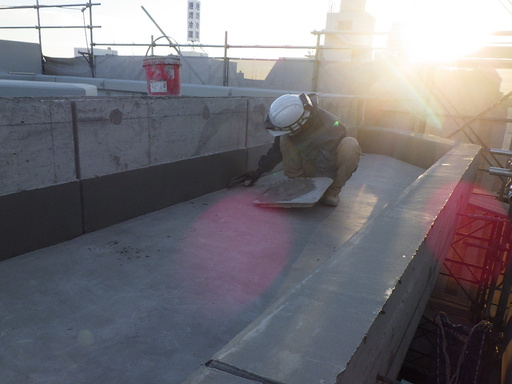

屋上 防水下地

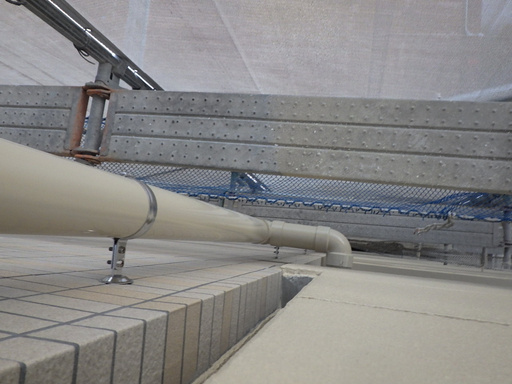

樋取付

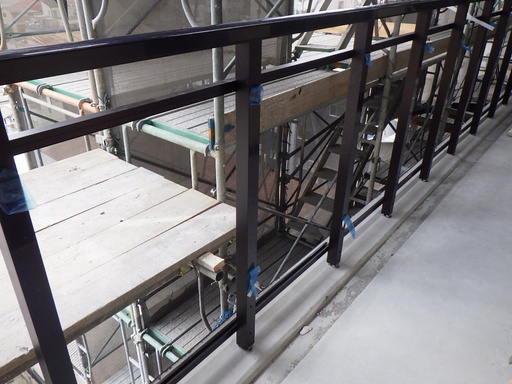

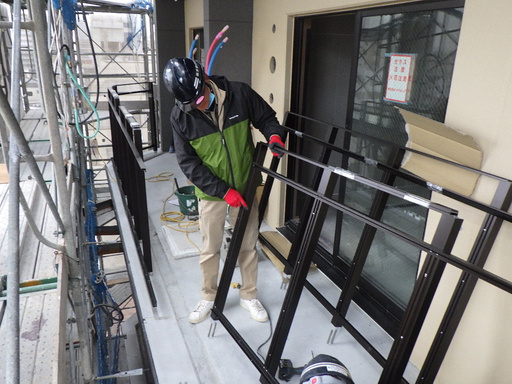

手摺取付

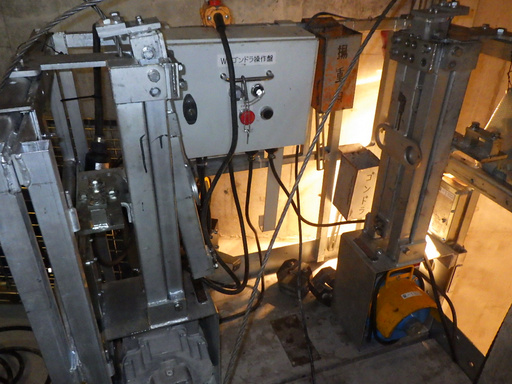

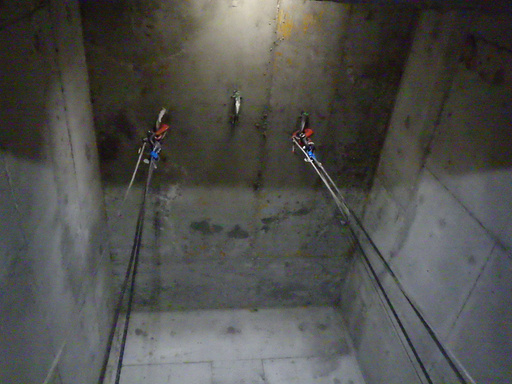

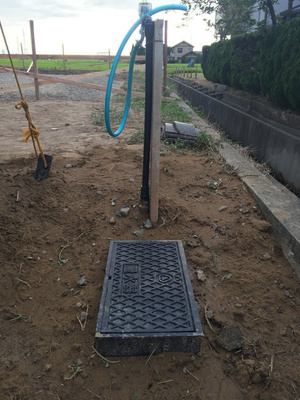

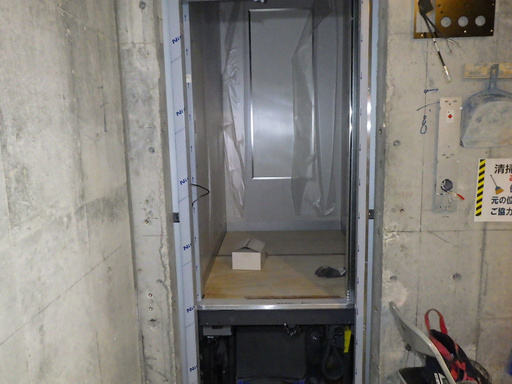

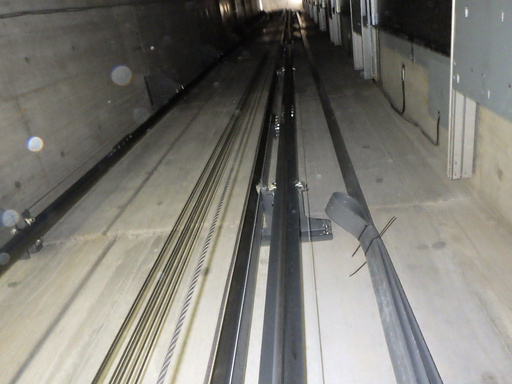

連送管建込

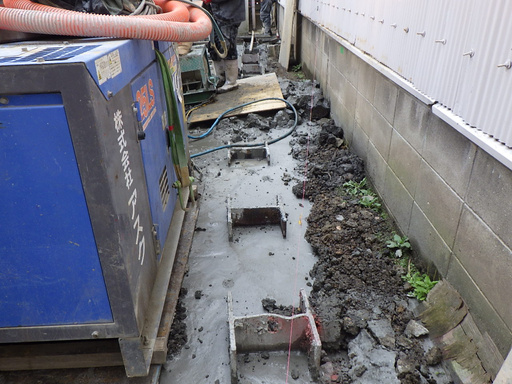

給排水・ダクト設備工事

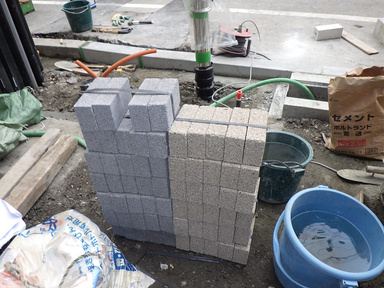

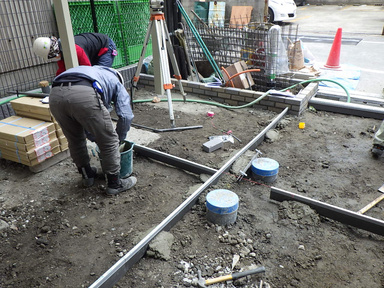

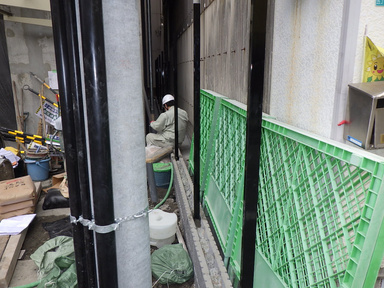

外構工事

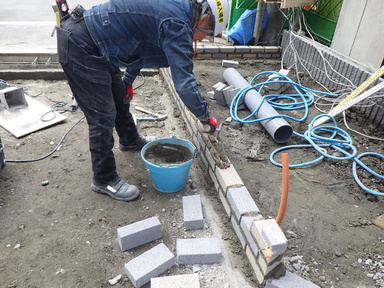

ブロック積

外構フェンス

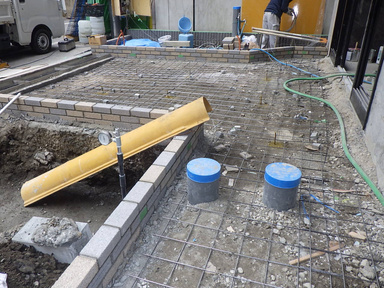

側溝

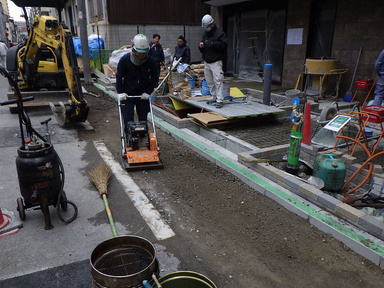

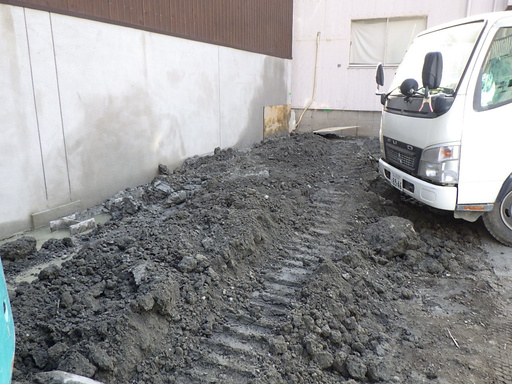

前面道路復旧

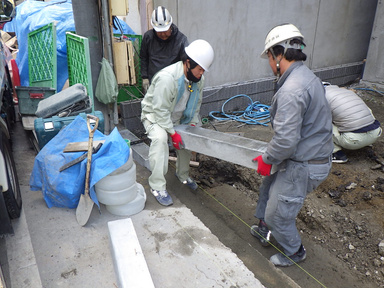

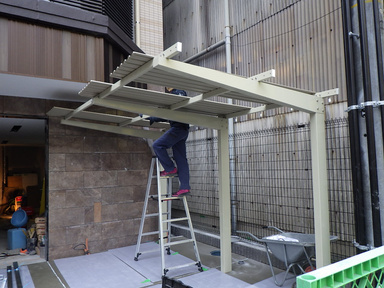

屋外駐輪場

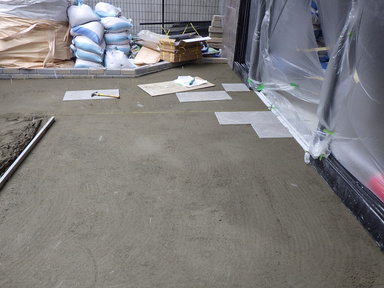

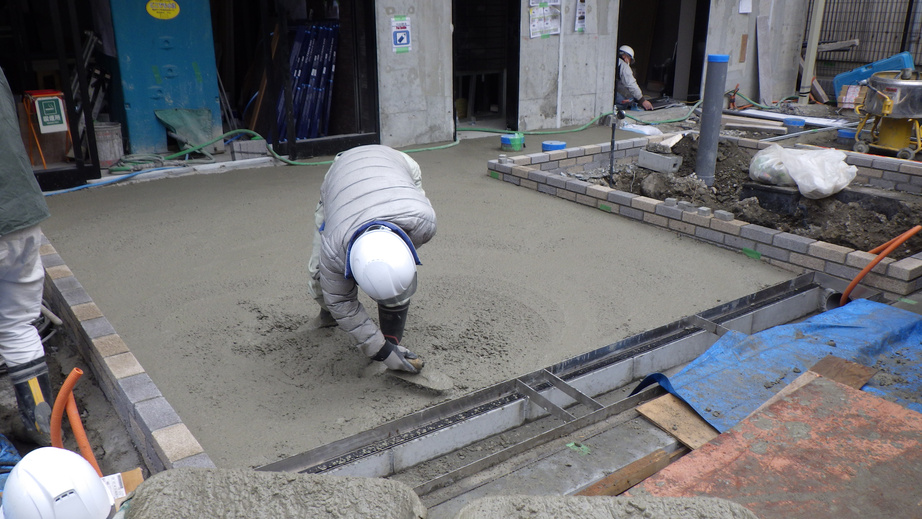

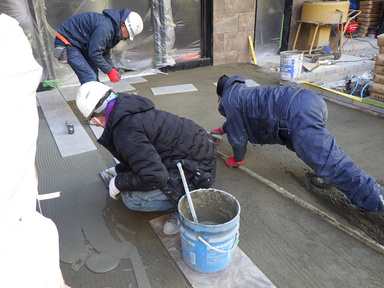

屋外土間

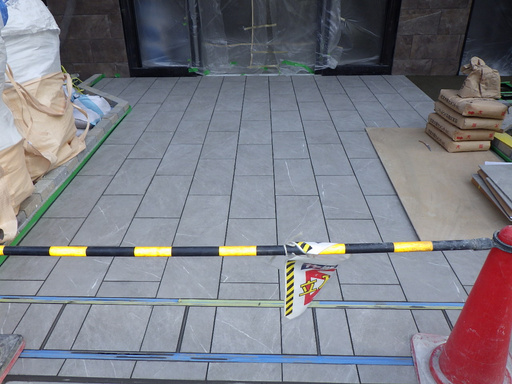

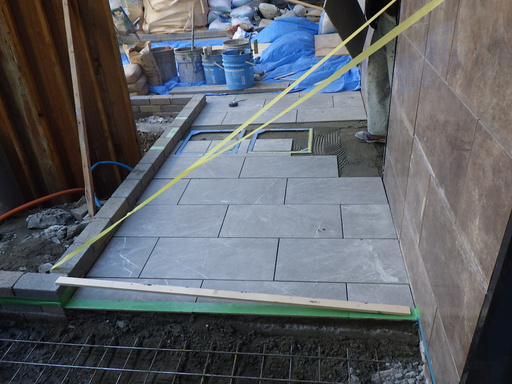

屋外土間タイル張り

サイン・電気
